光之殿堂建案
進度報導
/ 工程進度照 /
2026年02月

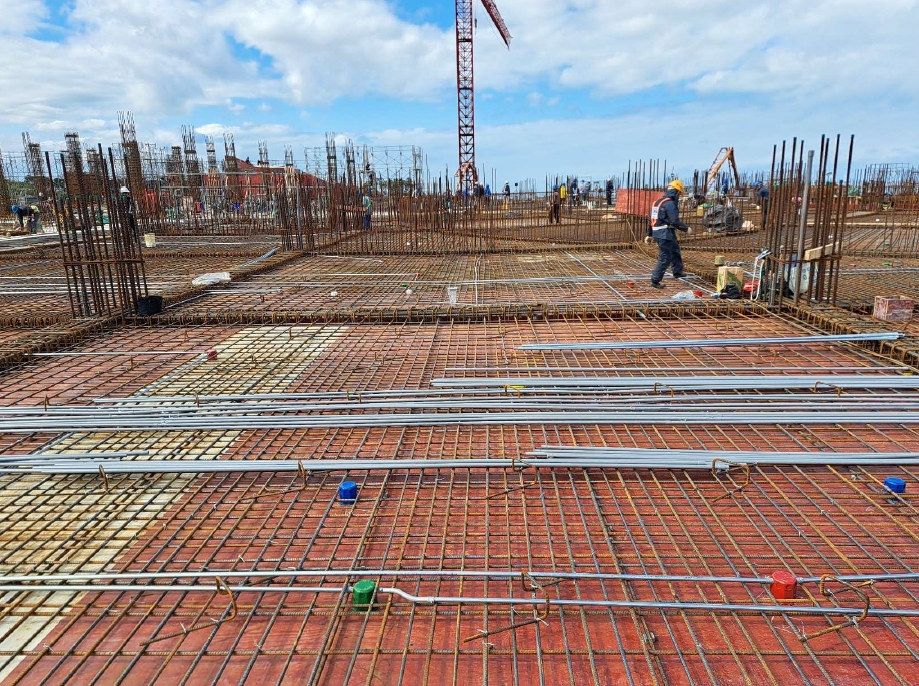

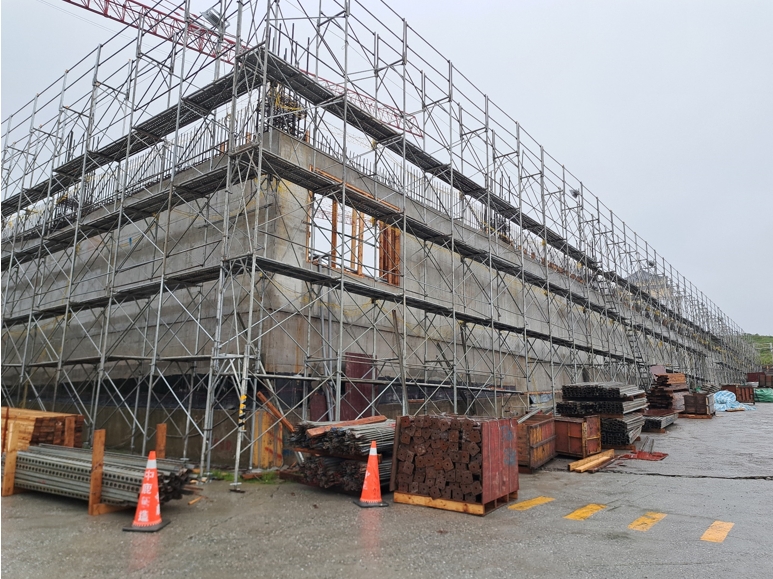

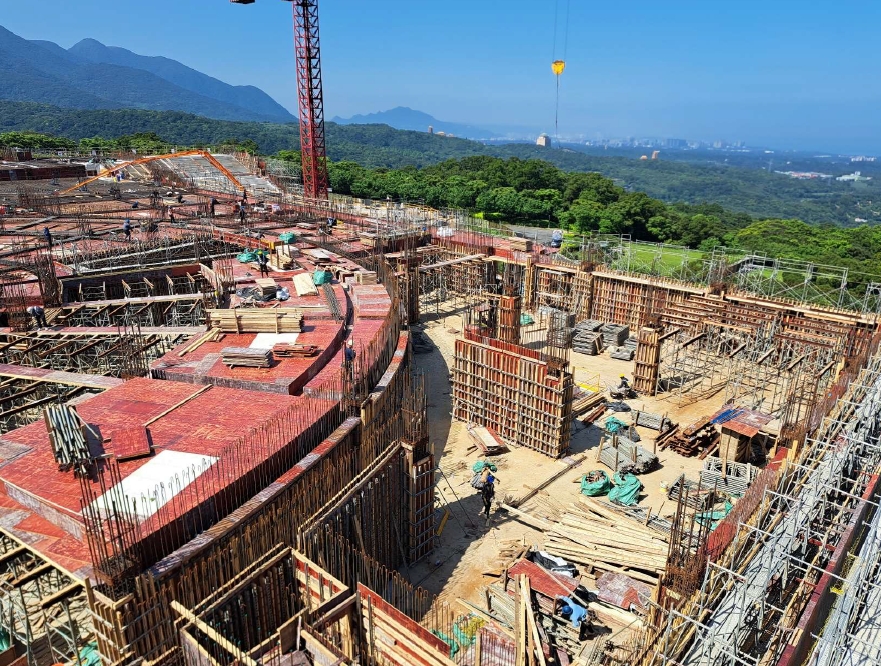

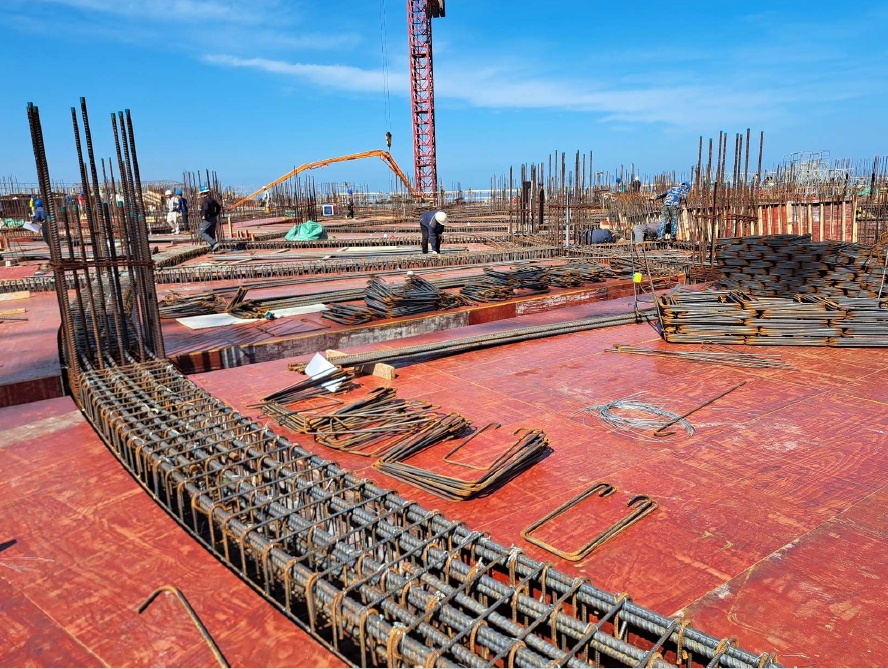

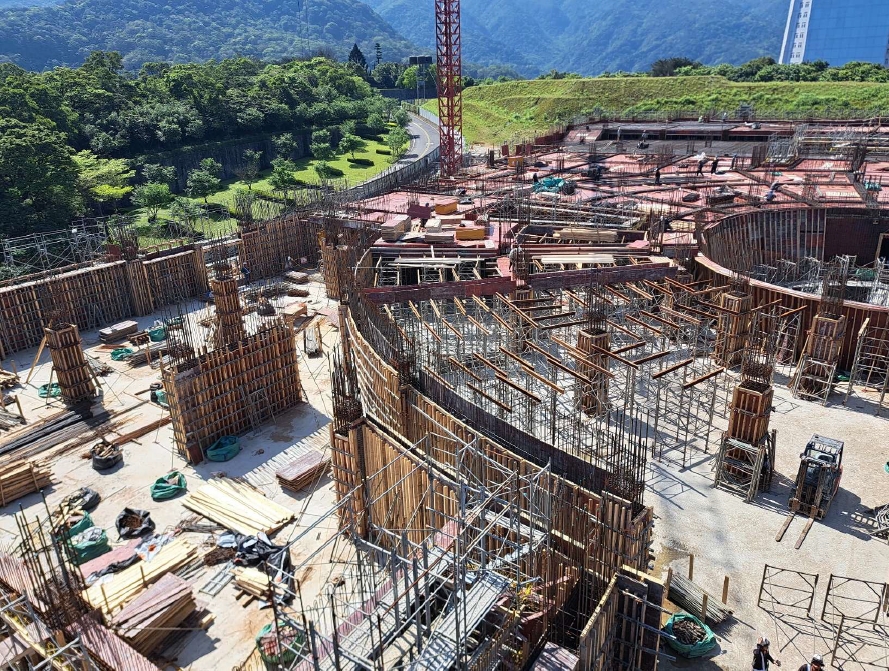

A區2F結構工程

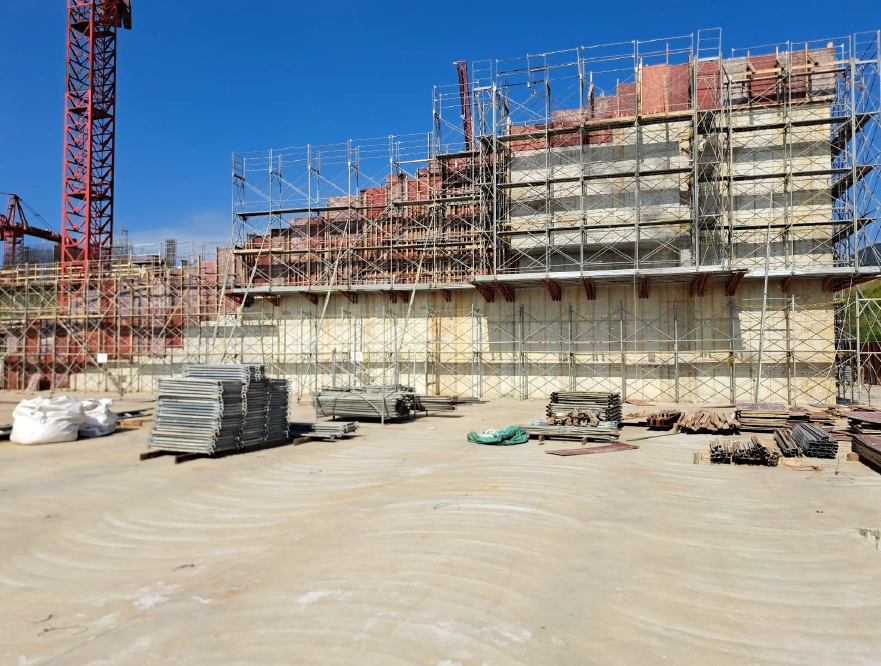

2026年02月

B區2F結構工程

2026年02月

C區2F結構工程

2026年02月

D區2F結構工程

2026年02月

E區2F結構工程

2026年02月

G區2F結構工程

2026年02月

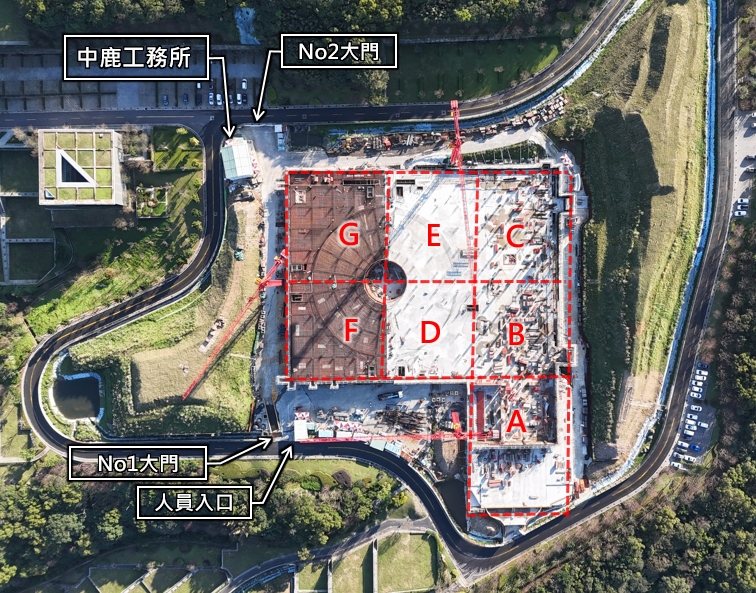

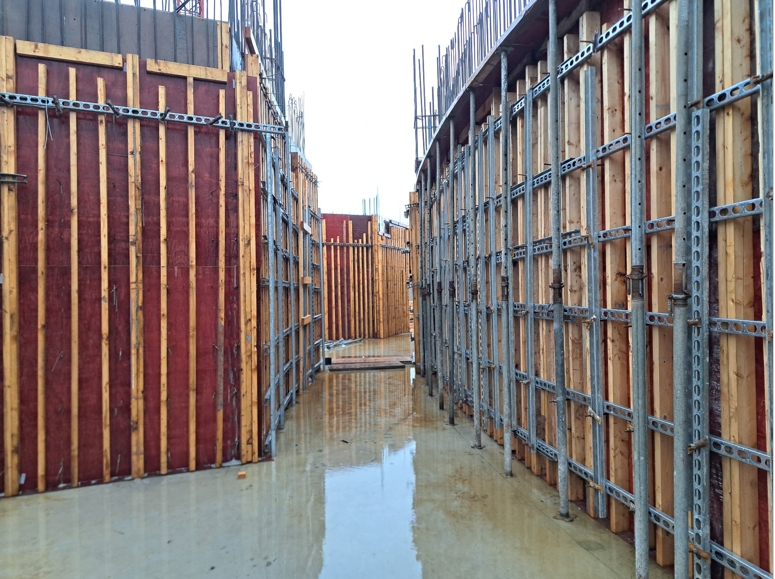

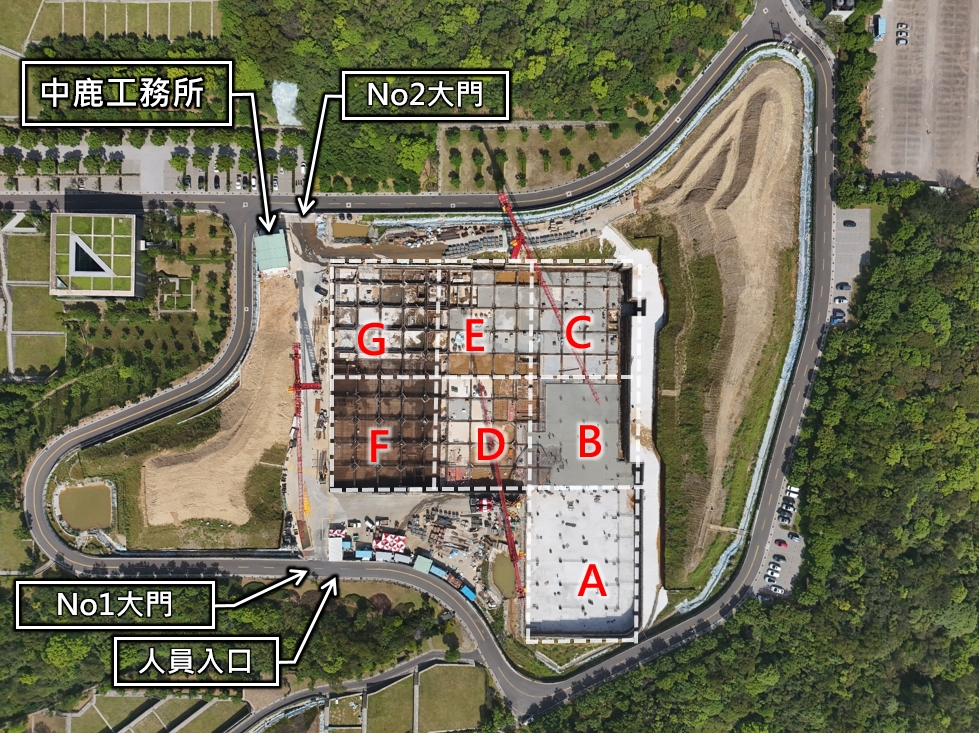

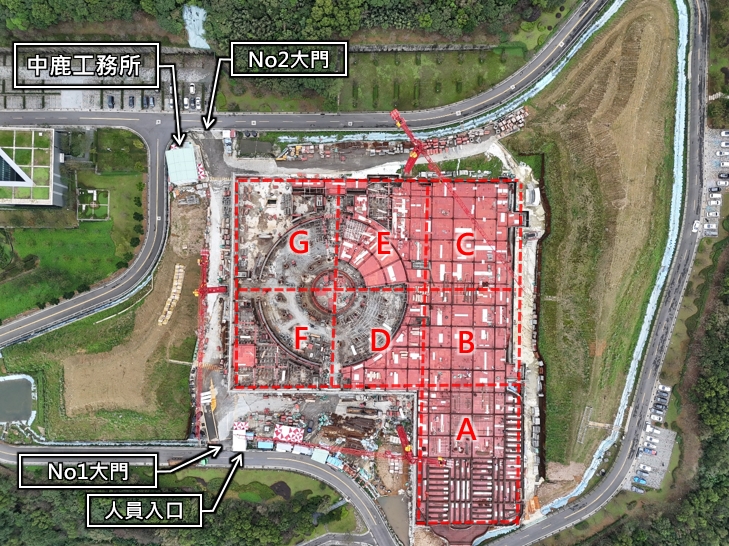

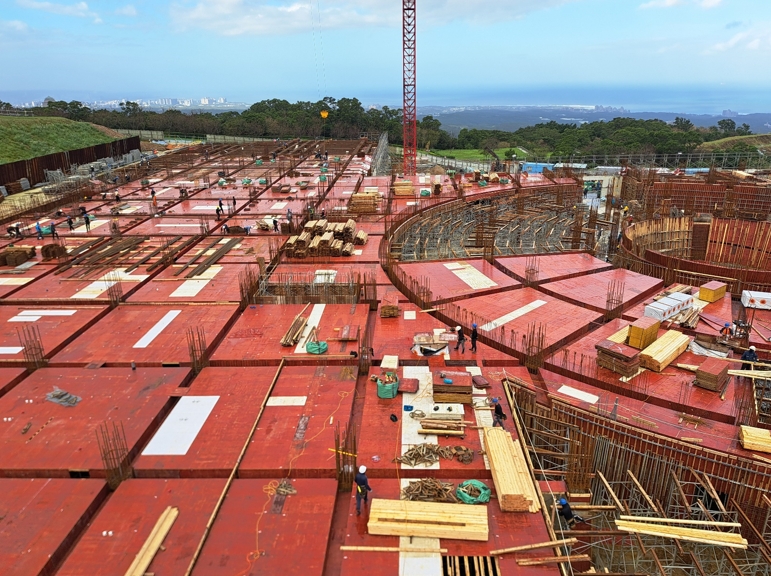

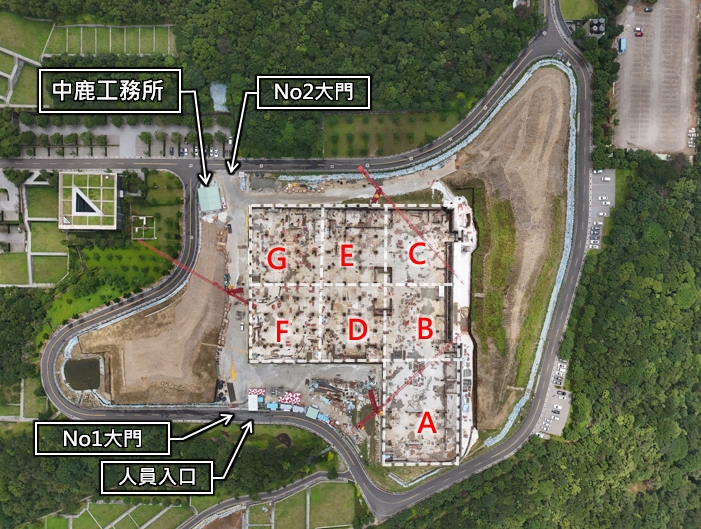

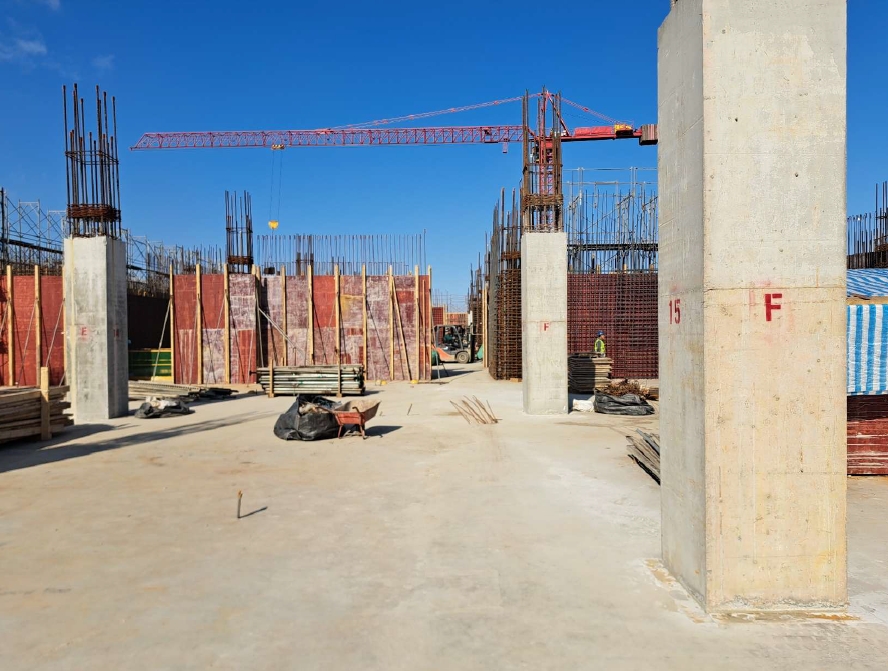

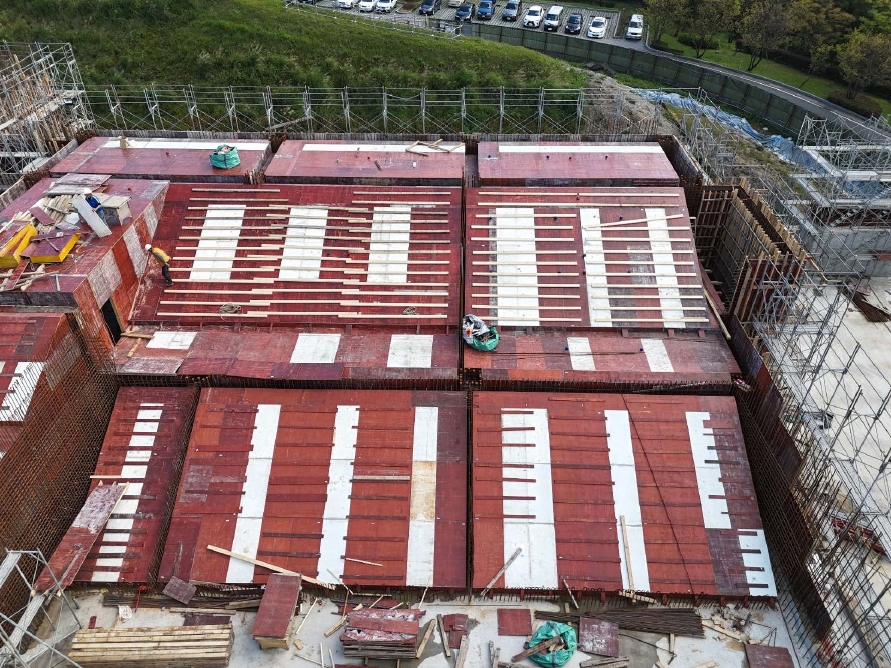

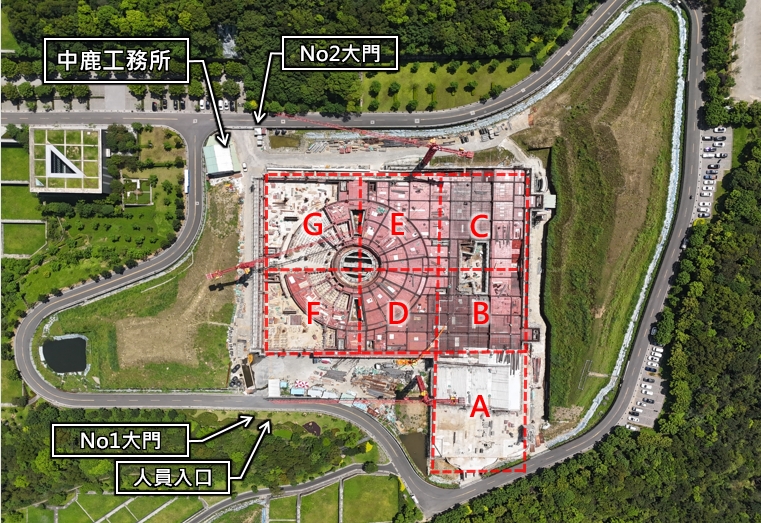

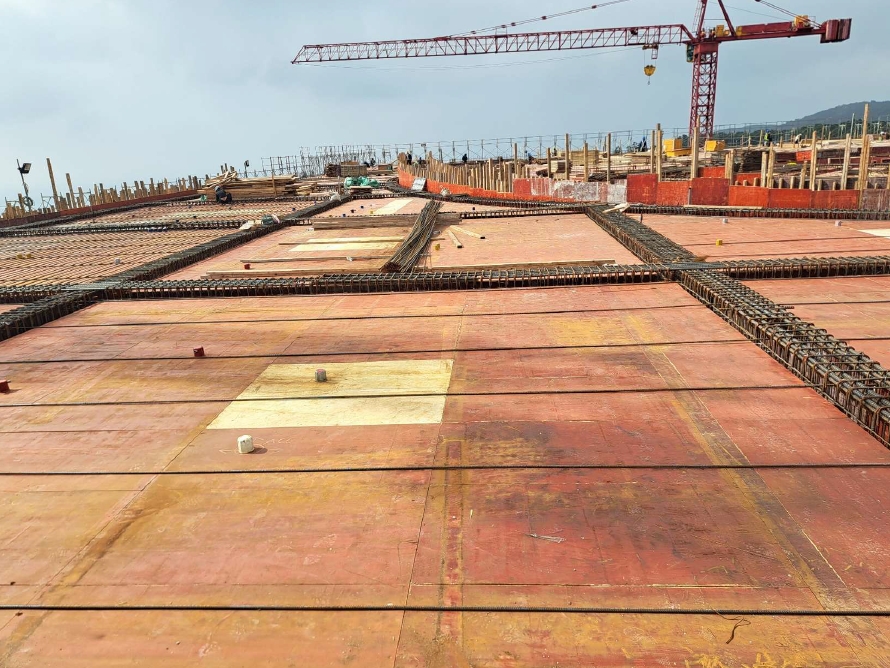

光殿全區分區施工圖-2月份進行2F工程-進度70%

2026年01月

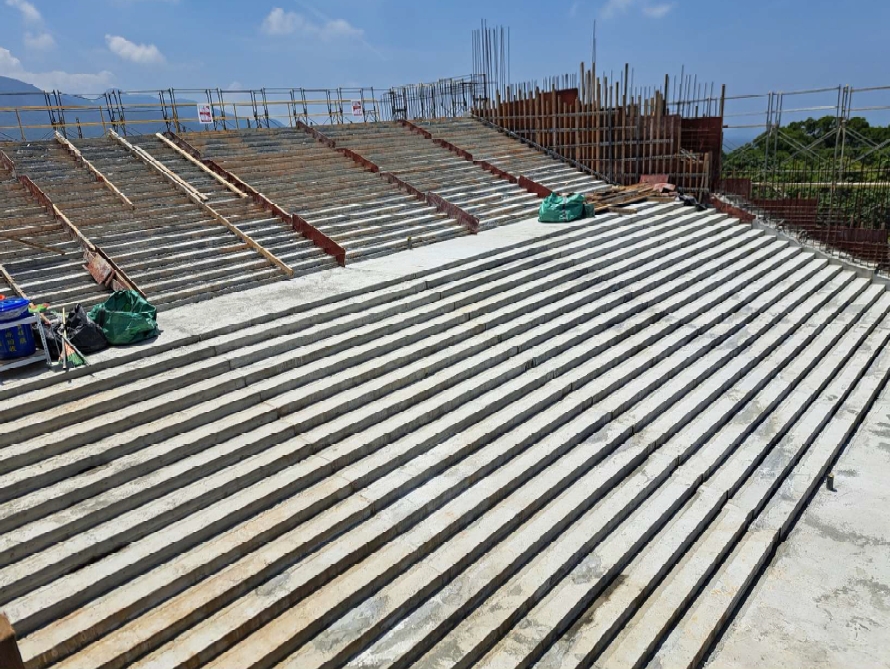

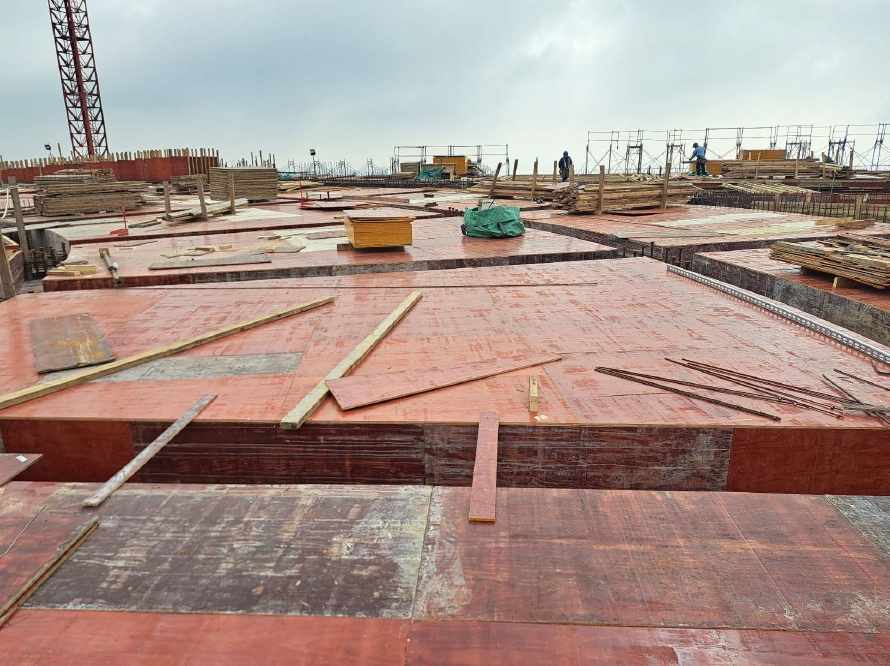

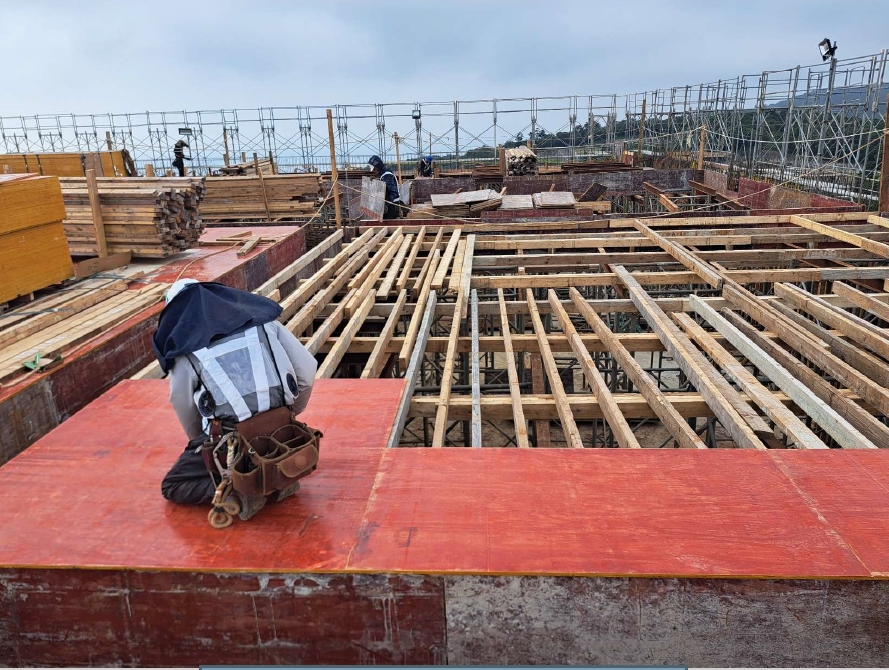

A區2F地板工程

2026年01月

B區2F地板工程

2026年01月

C區2F地板工程

2026年01月

E區2F地板工程

2026年01月

G區2F地板工程

2026年01月

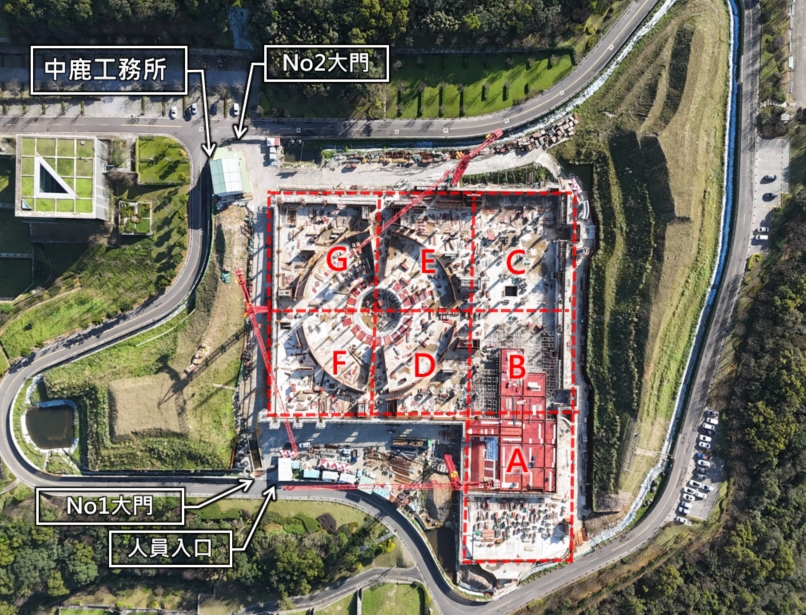

光殿全區分區施工圖-1月份進行2F地版工程-進度50%

2025年12月

A區1F地版工程

2025年12月

B區1F地板工程

2025年12月

C區1F地版工程

2025年12月

D區1F地版工程

2025年12月

E區1F地版工程

2025年12月

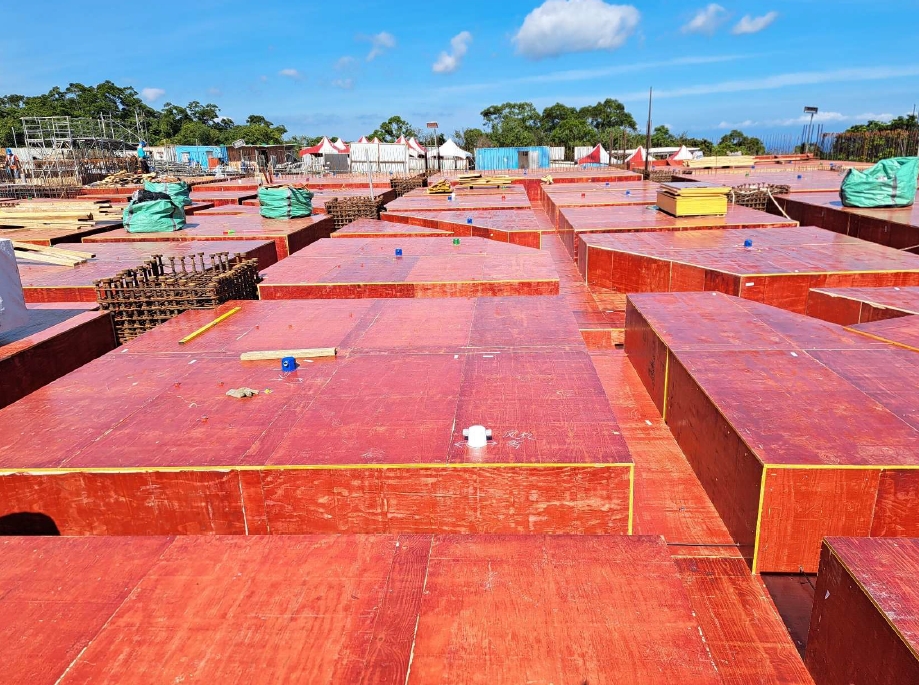

光殿全區分區施工圖-12月份進行1F地版工程-進度65%

2025年11月

A區 1F地板工程

2025年11月

B區 1F地板工程

2025年11月

D區 1F地板工程

2025年11月

E區 1F地板工程

2025年11月

F區1F地板工程

2025年11月

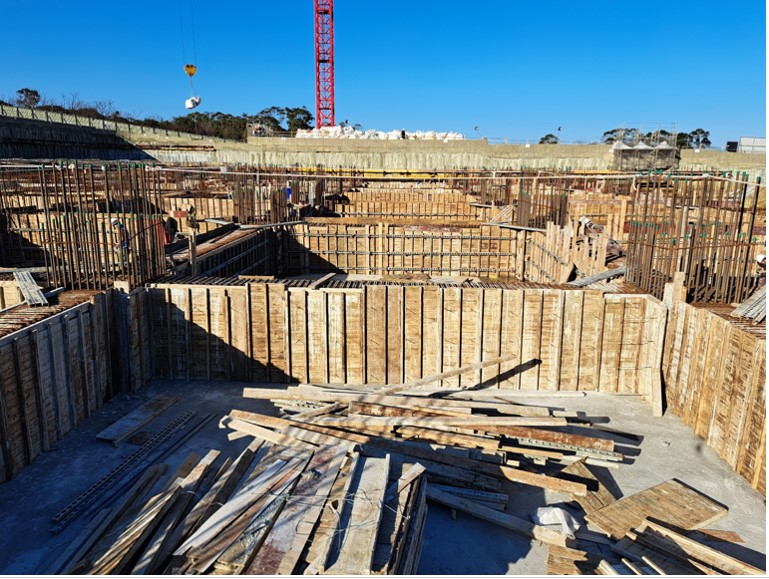

光殿全區分區施工圖-11月份進行1F版結構體-進度45%

2025年10月

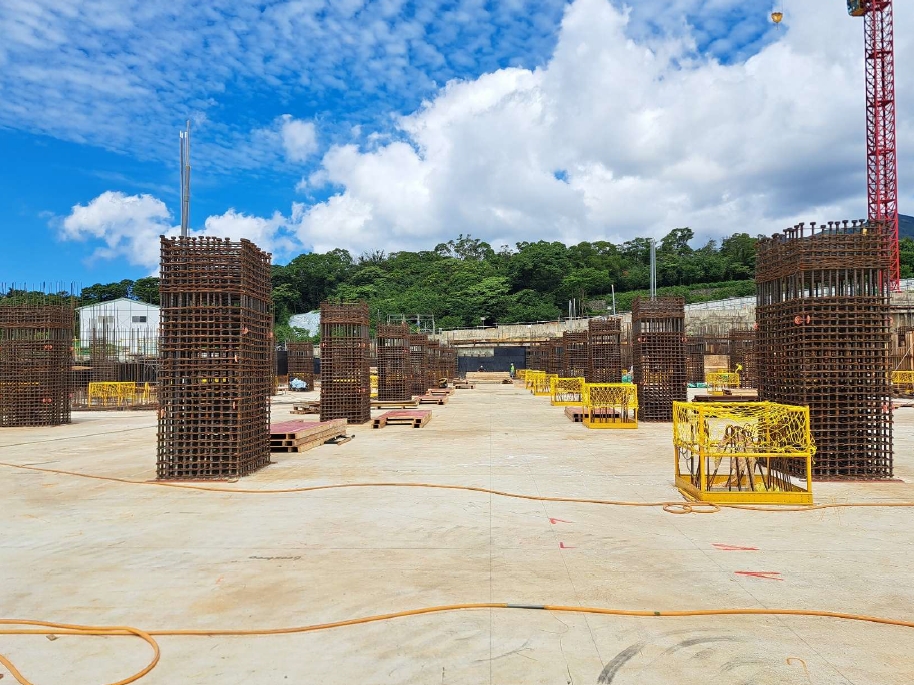

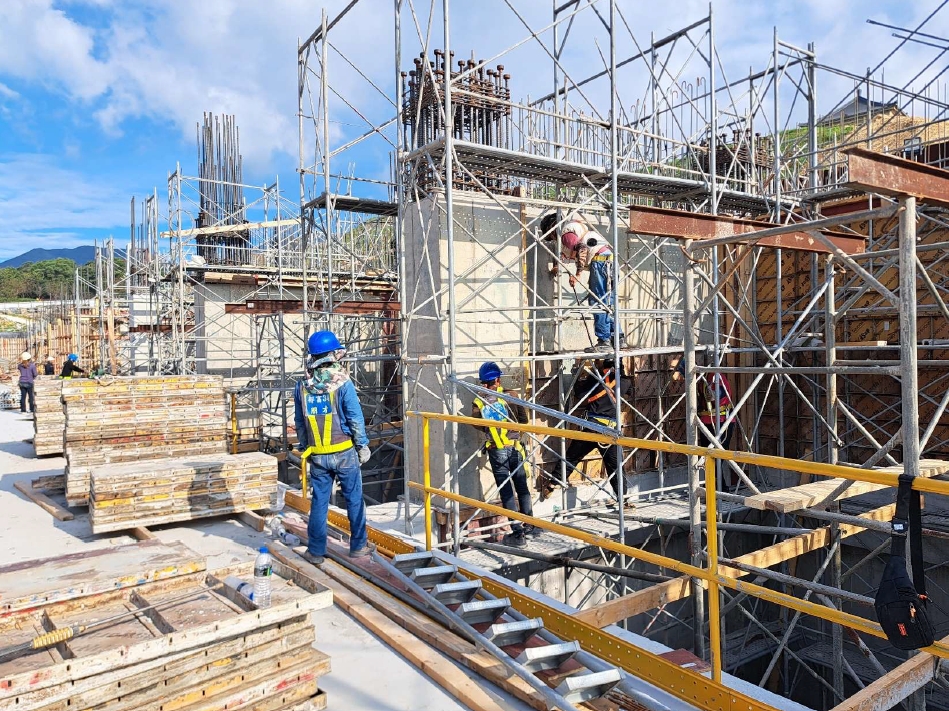

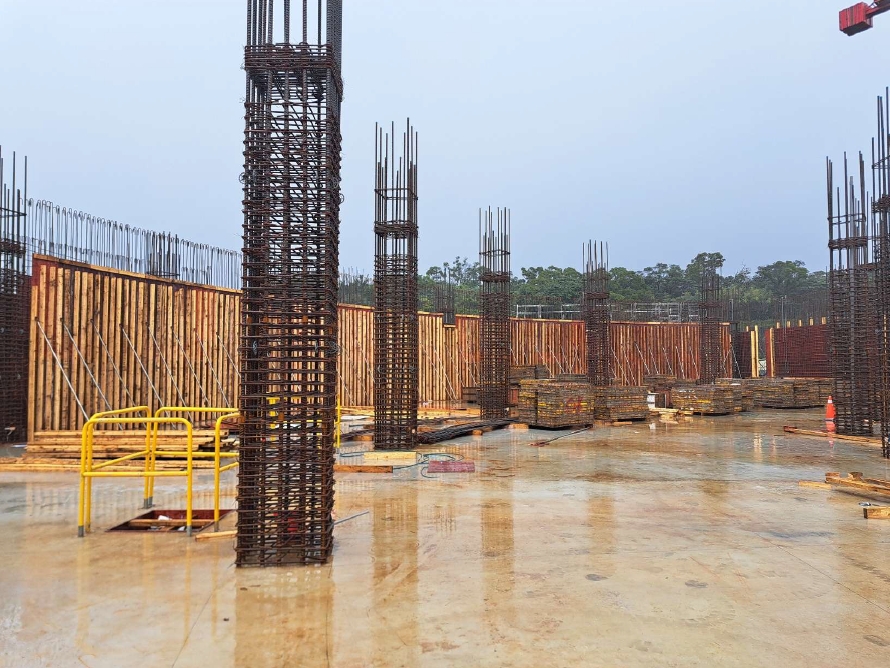

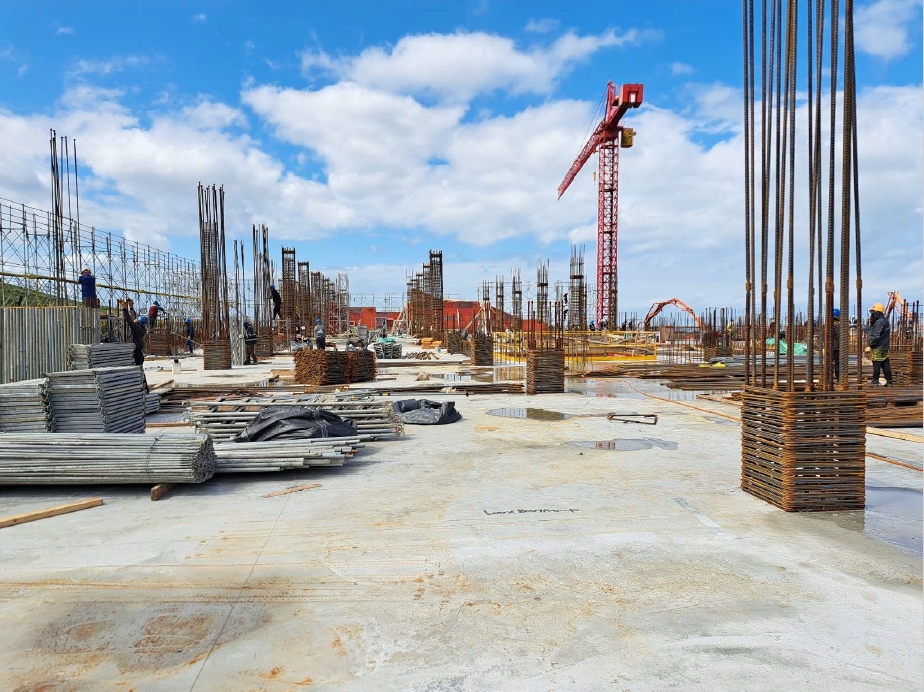

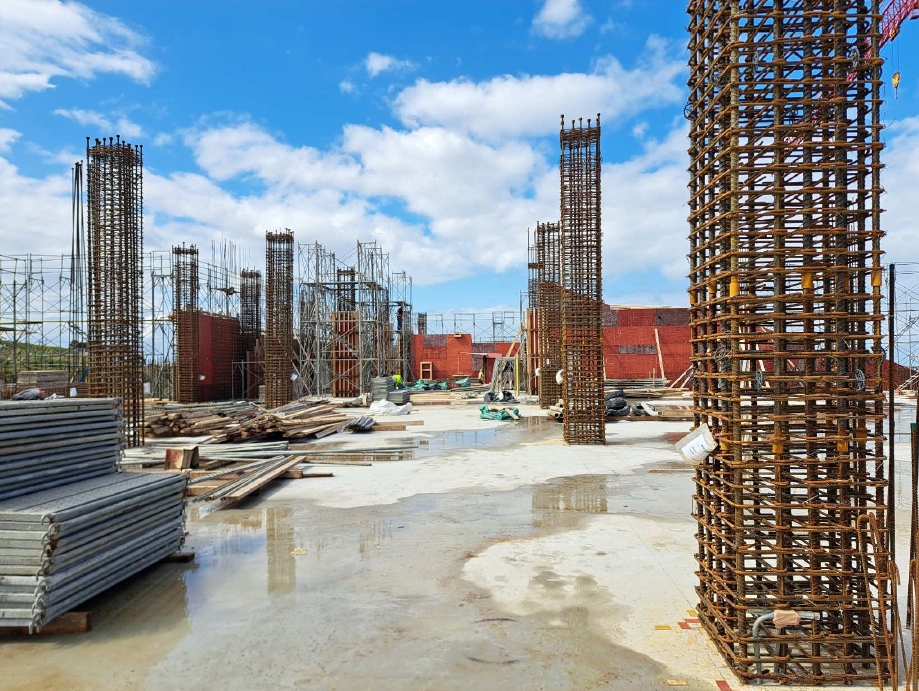

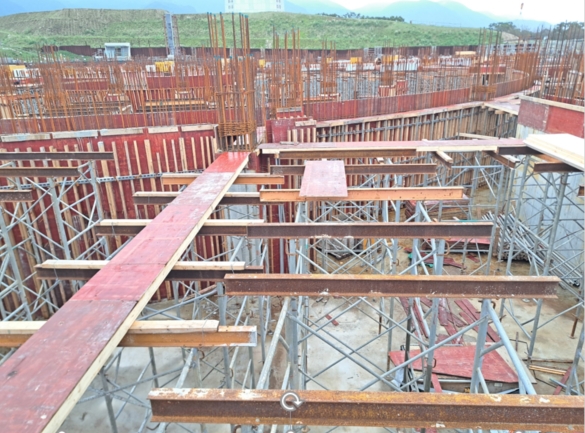

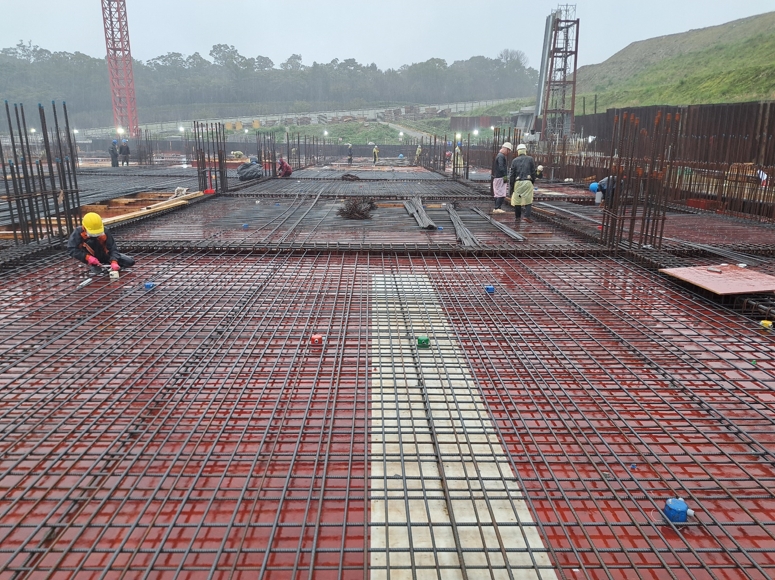

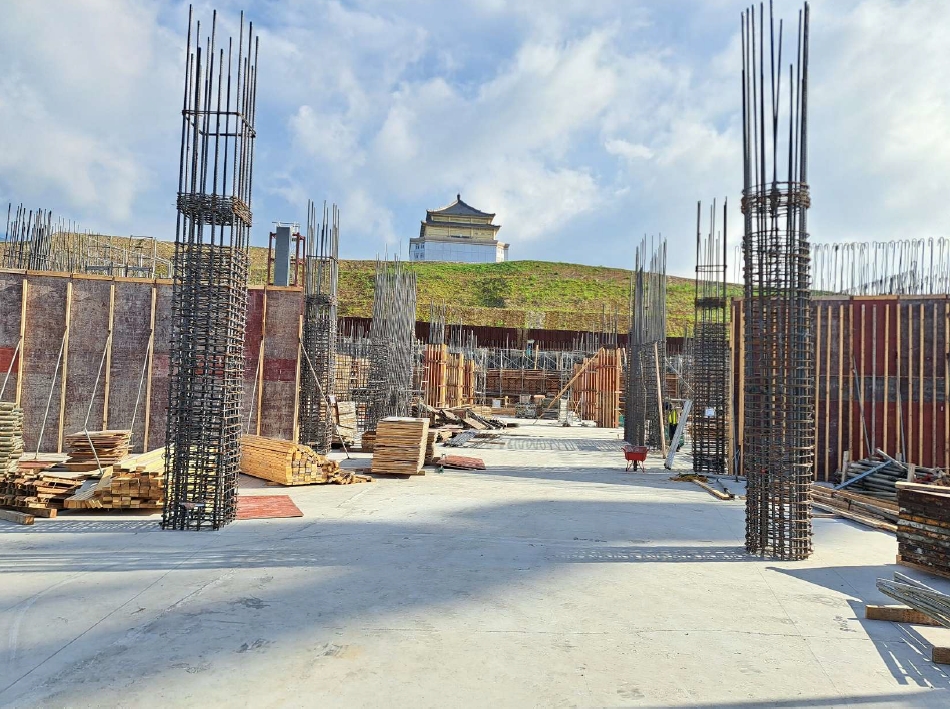

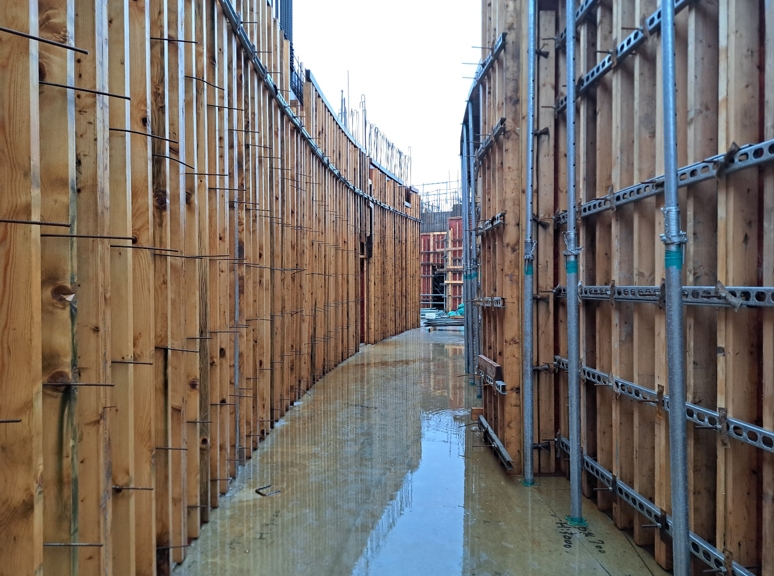

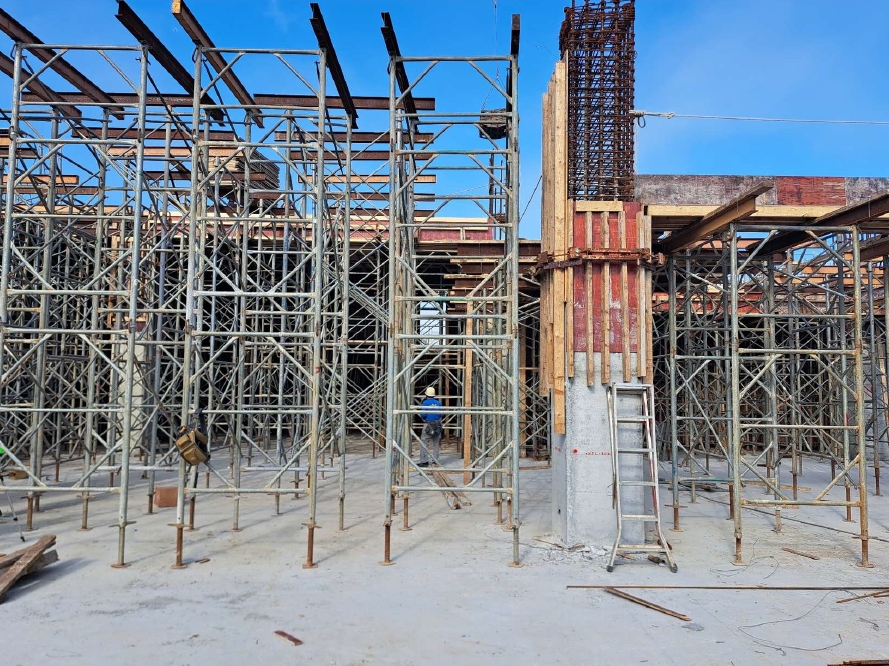

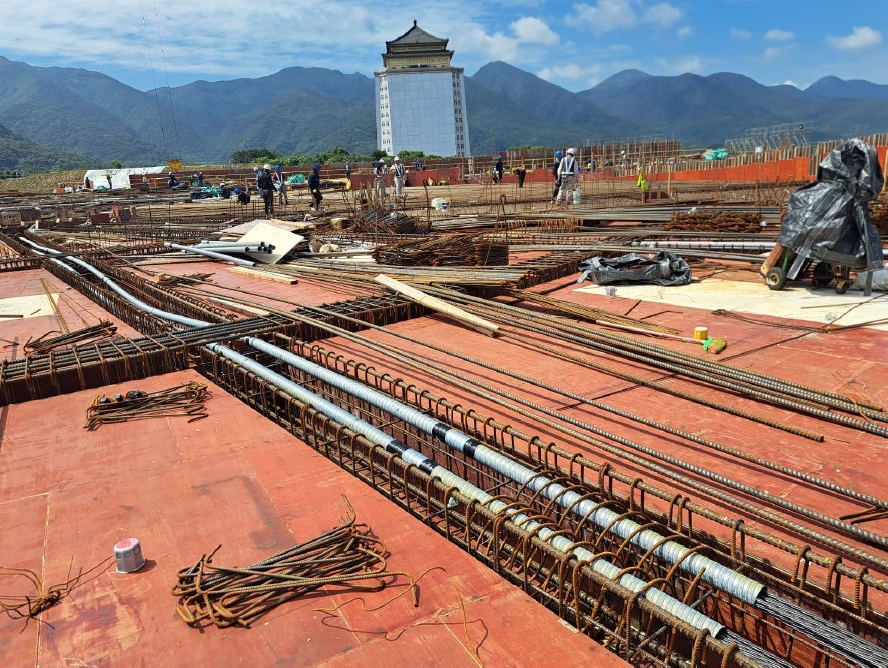

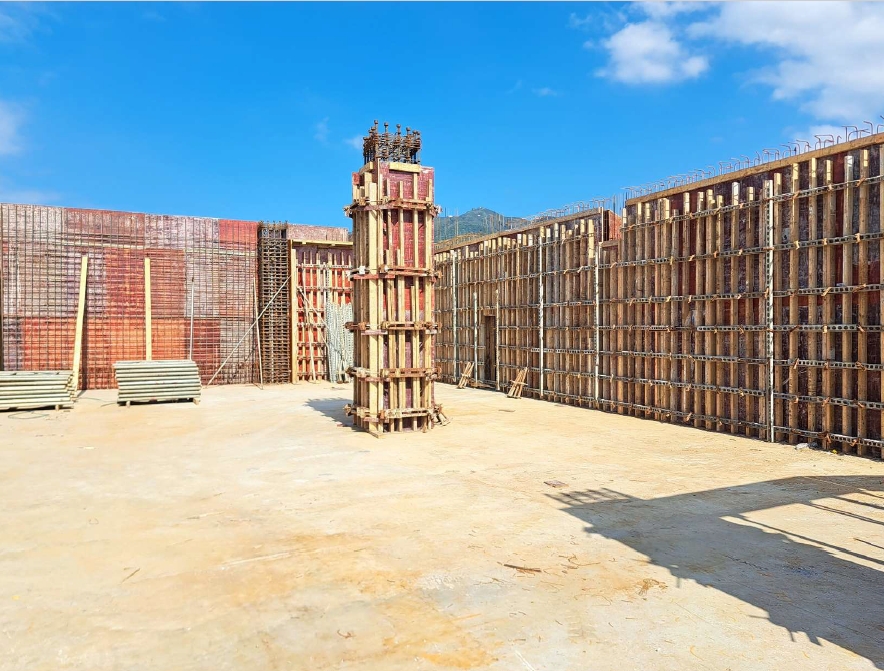

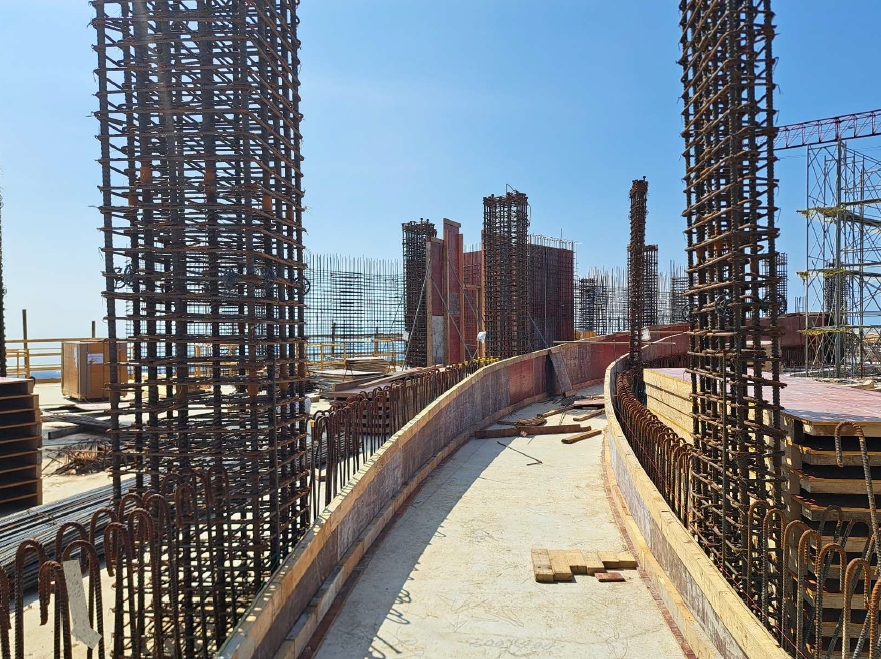

1F-A區樑柱施作

2025年10月

1F-B區樑柱施作

2025年10月

1F-C區樑柱施作

2025年10月

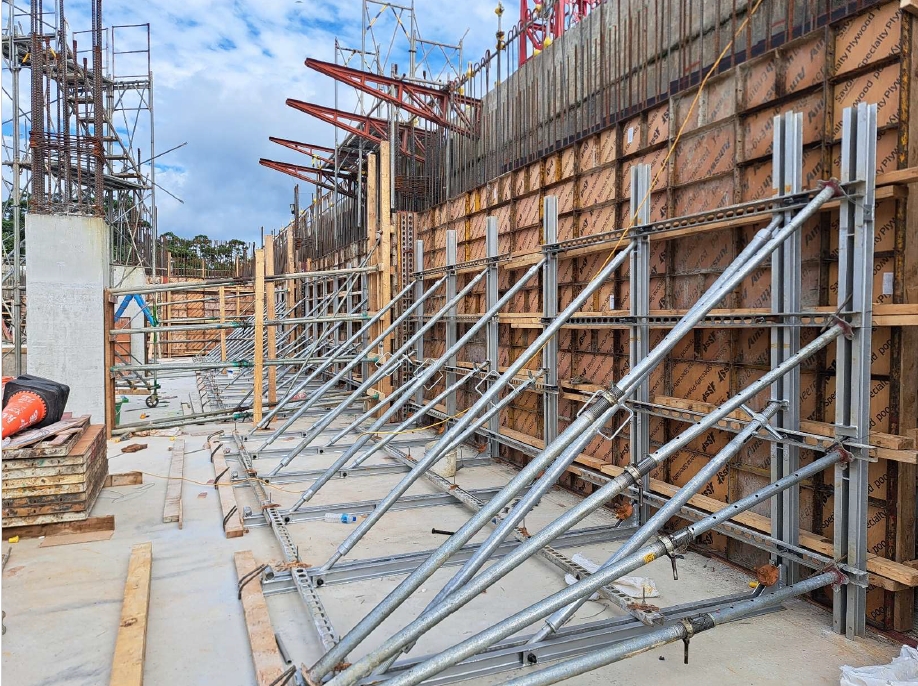

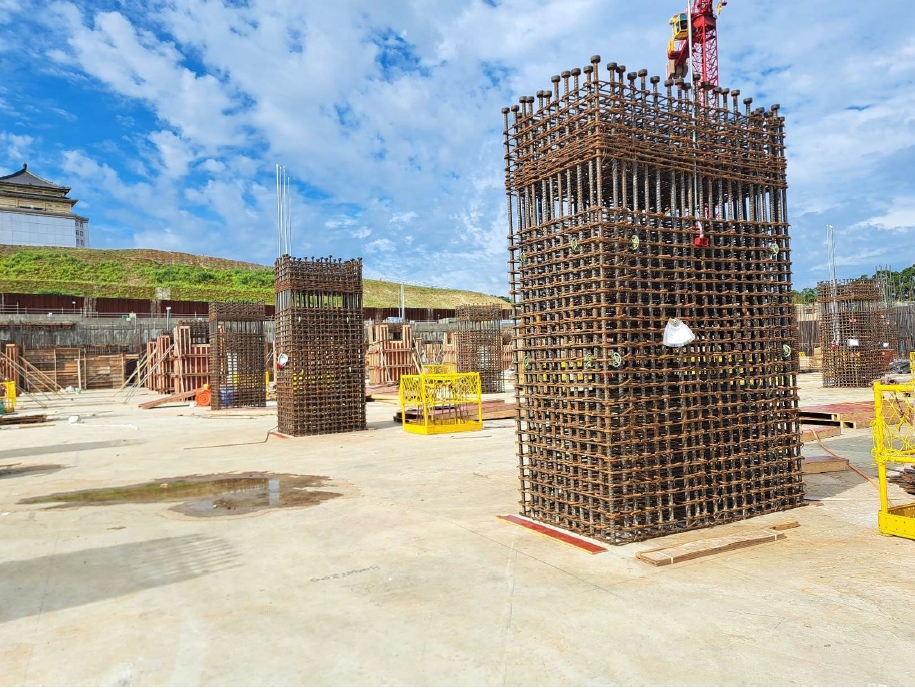

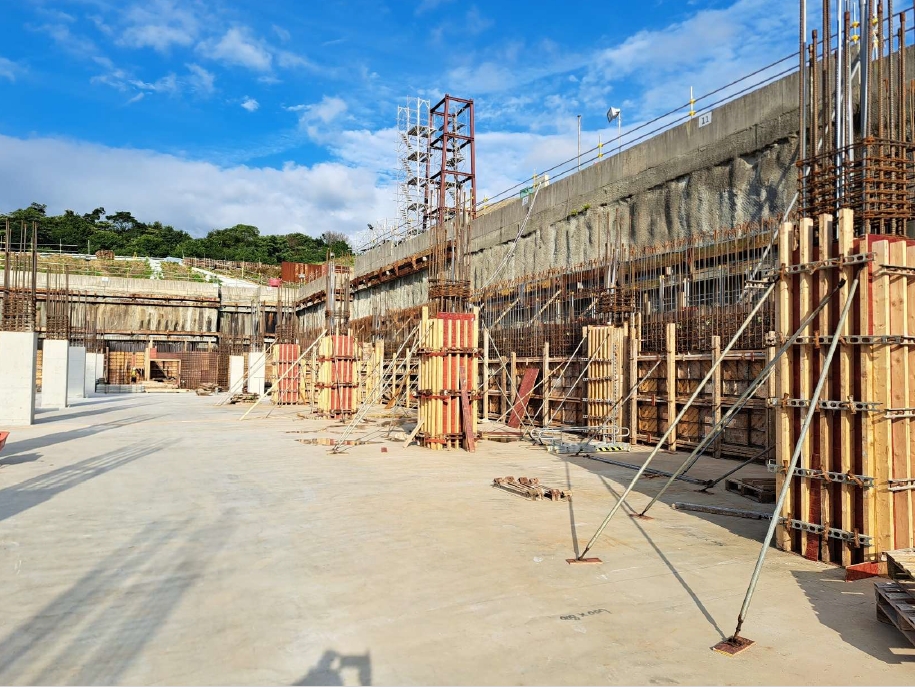

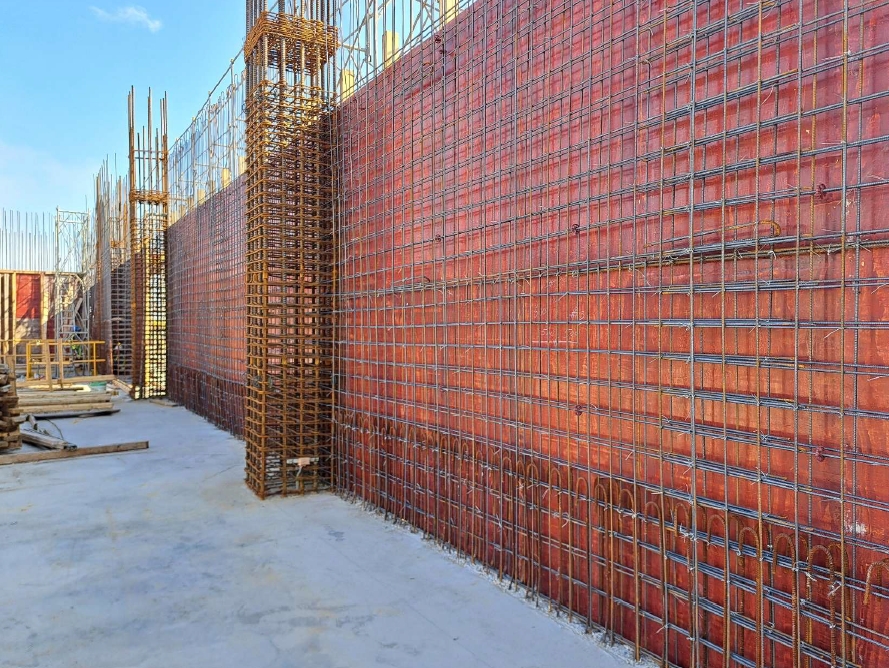

B1F-D區柱牆結構施作

2025年10月

B1F-E區柱牆結構完成

2025年10月

B1F-F區外牆結構施作

2025年10月

B1F-G區外牆結構施作

2025年10月

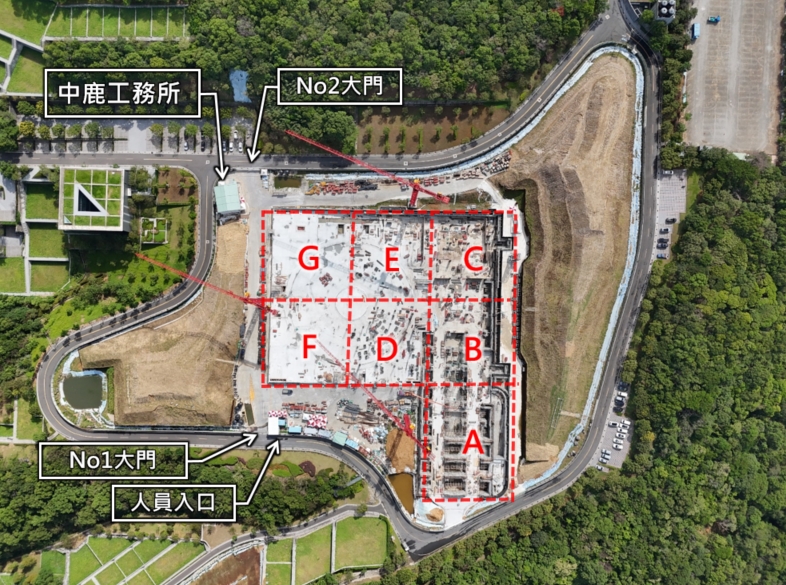

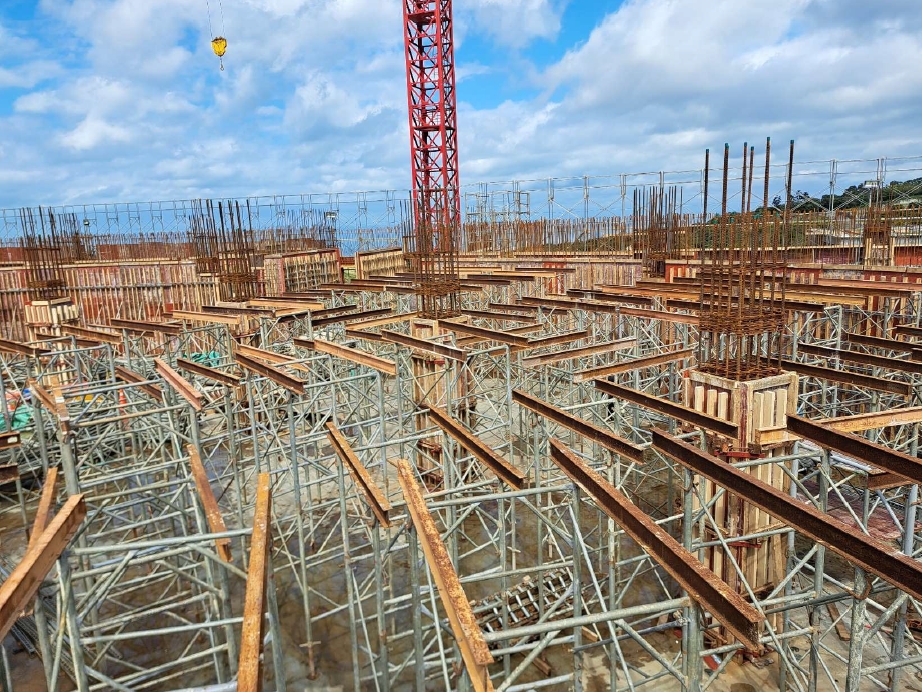

光殿全區分區施工圖-10月份進行1F結構-進度30%

2025年09月

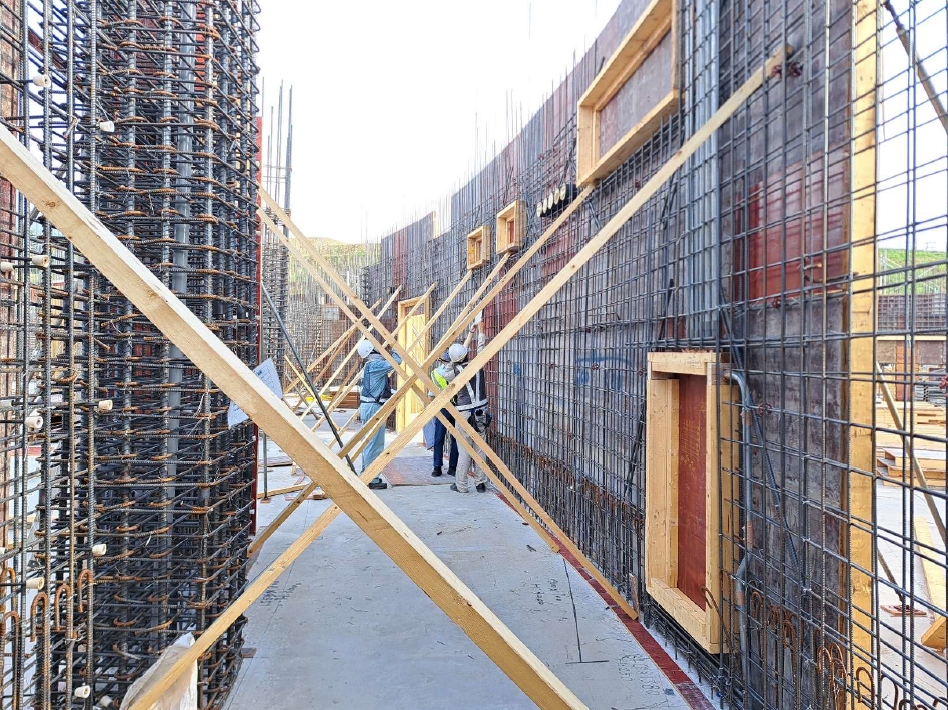

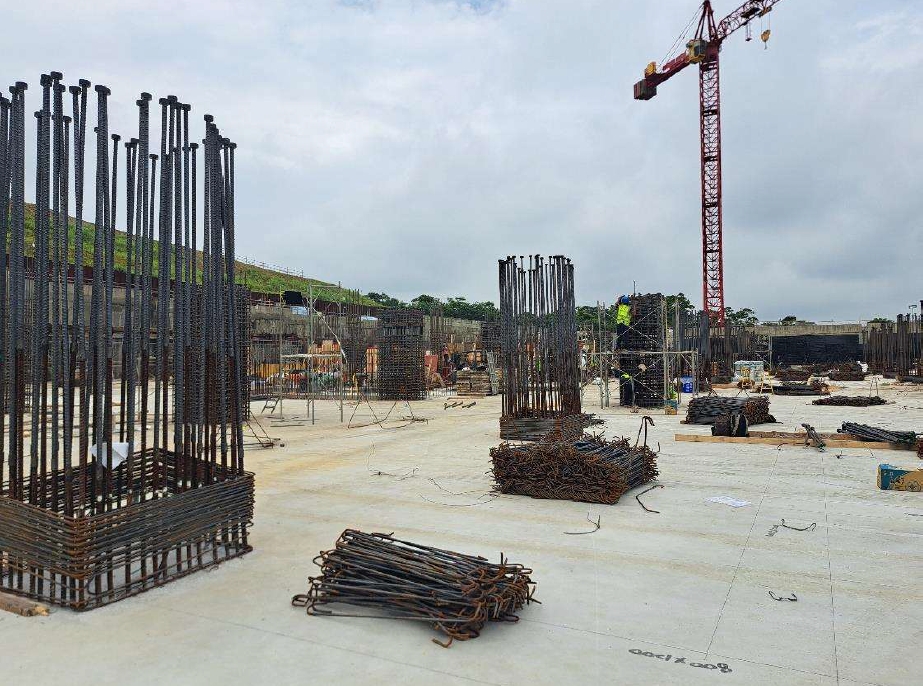

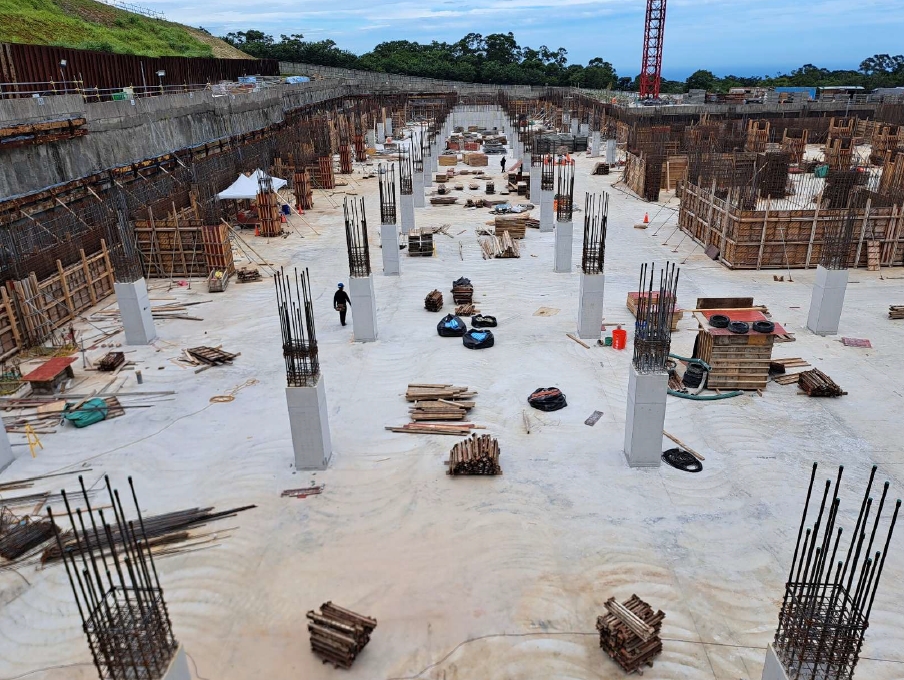

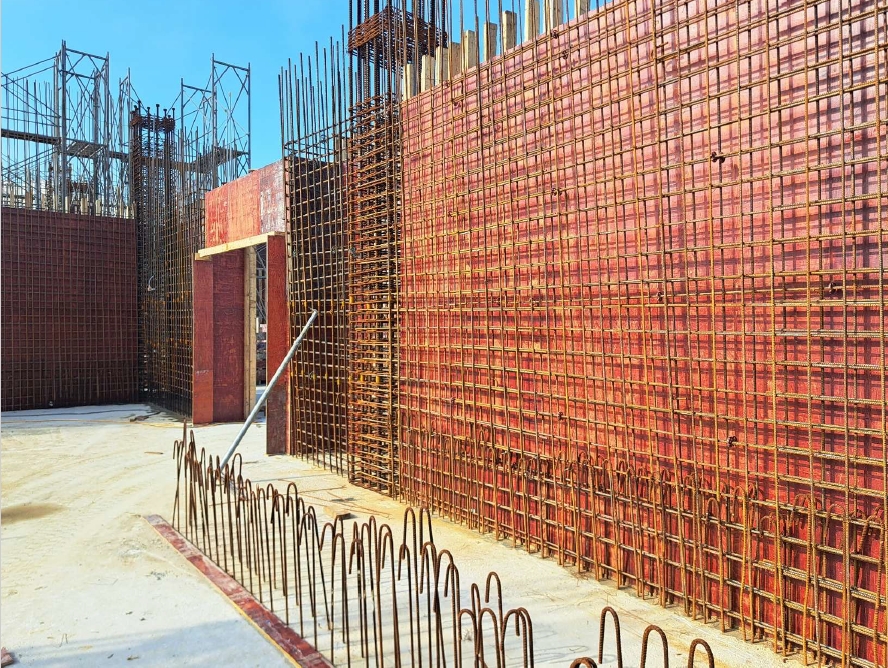

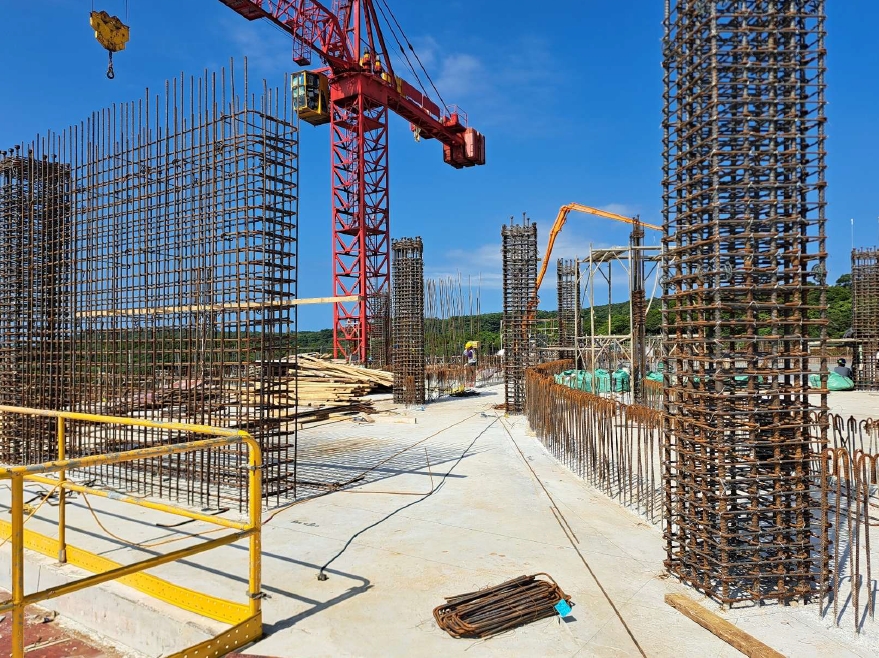

A、B區B1F柱牆灌漿完成

2025年09月

C區B1F柱牆鋼筋+模板作業

2025年09月

D區B1F柱牆鋼筋模板作業

2025年09月

E區B1F柱牆鋼筋作業

2025年09月

G區B1F柱鋼筋綁紮作業

2025年09月

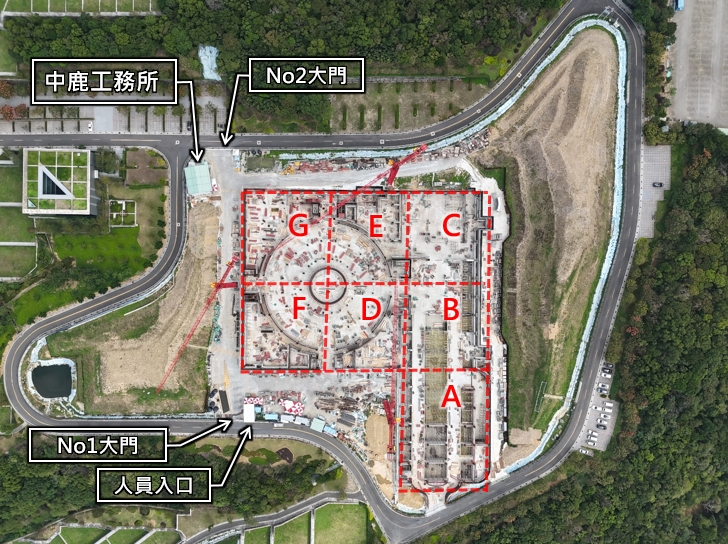

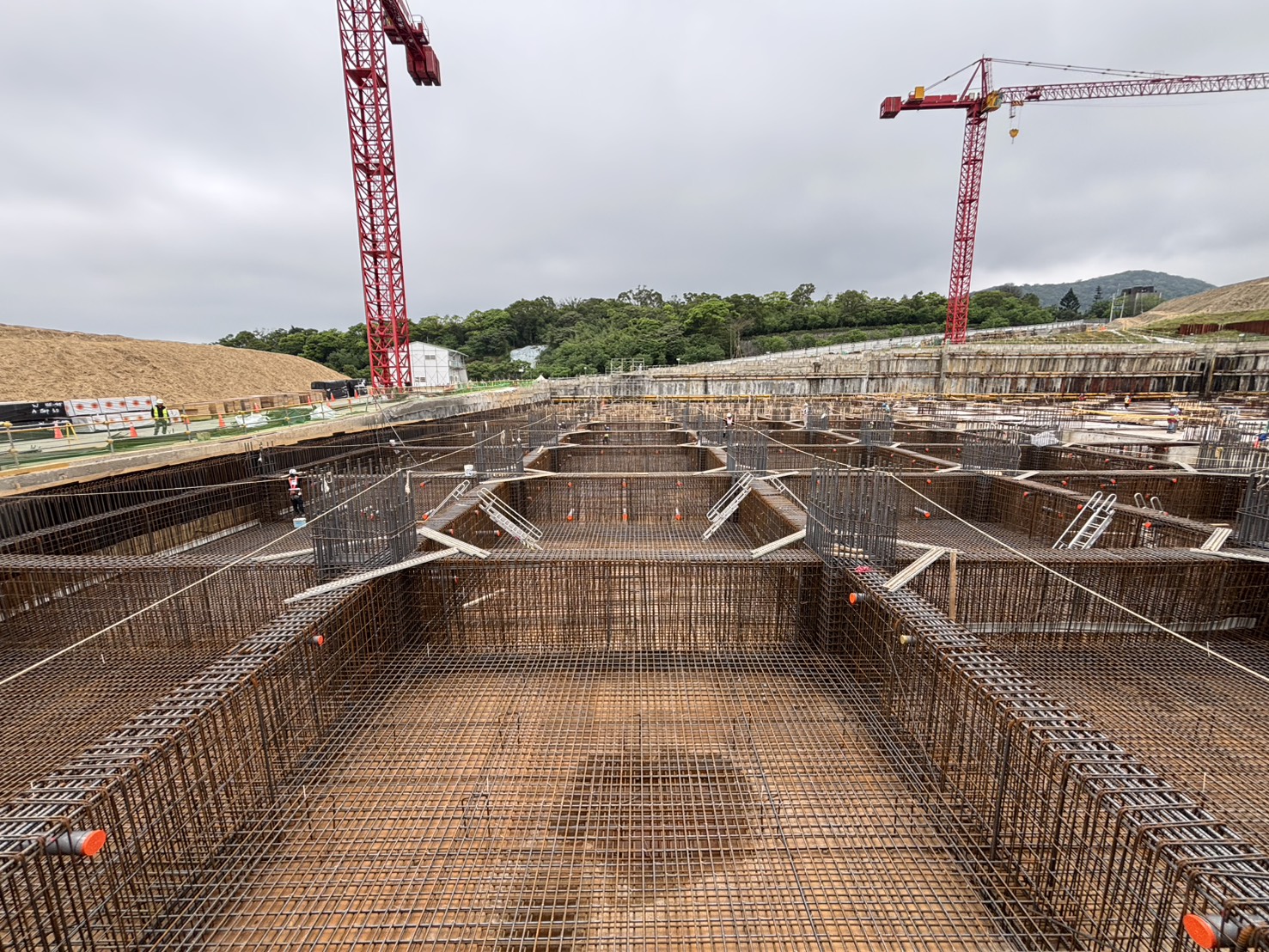

光殿全區分區施工圖-9月份進行1F版結構-進度10%

2025年08月

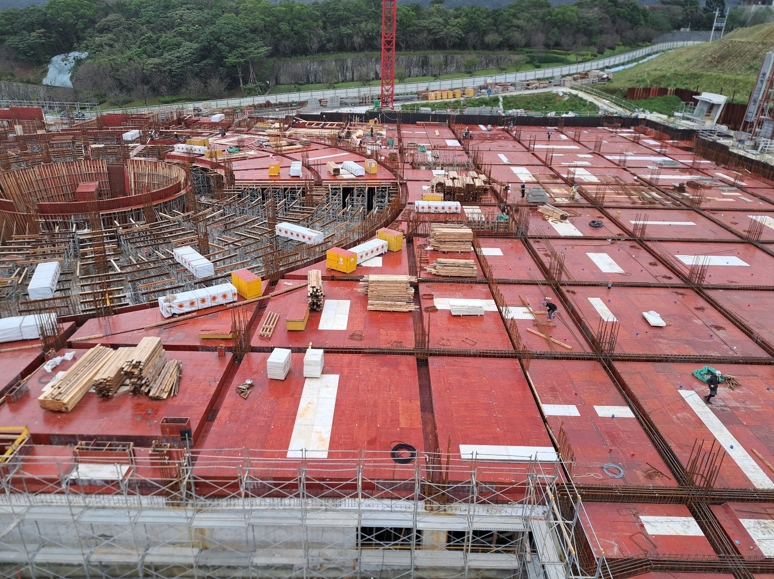

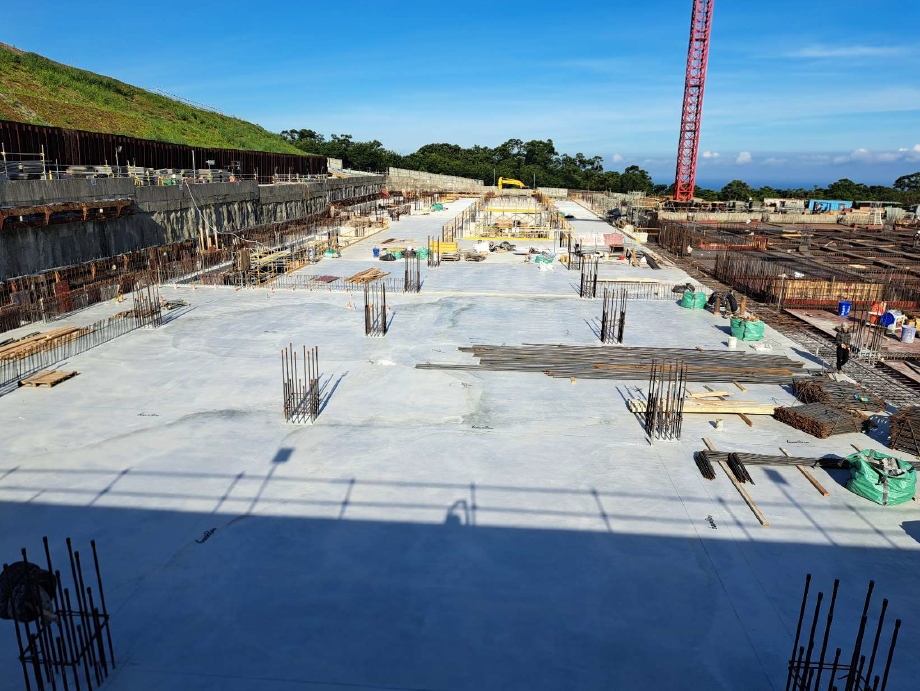

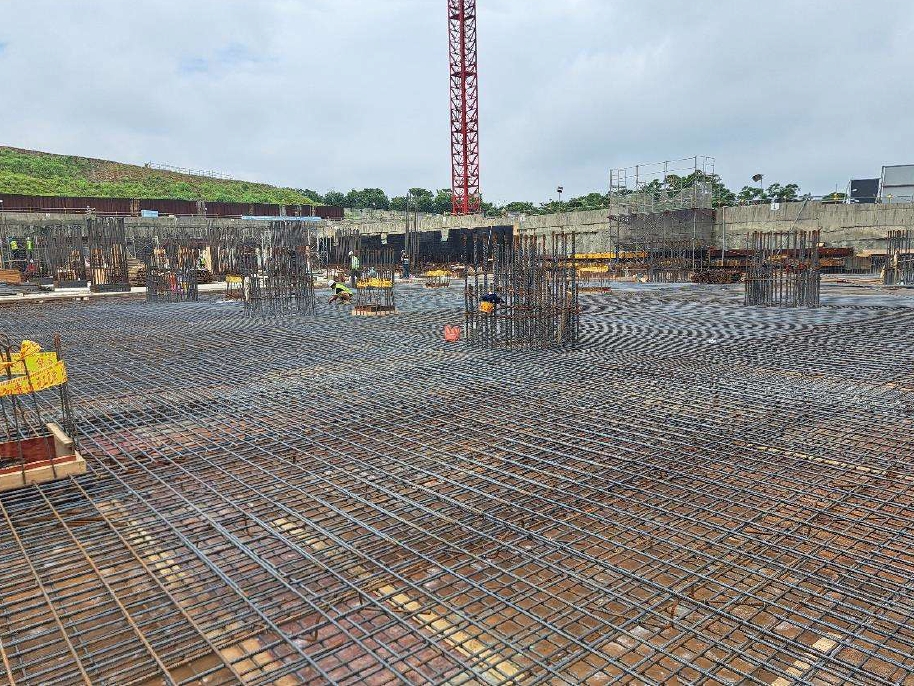

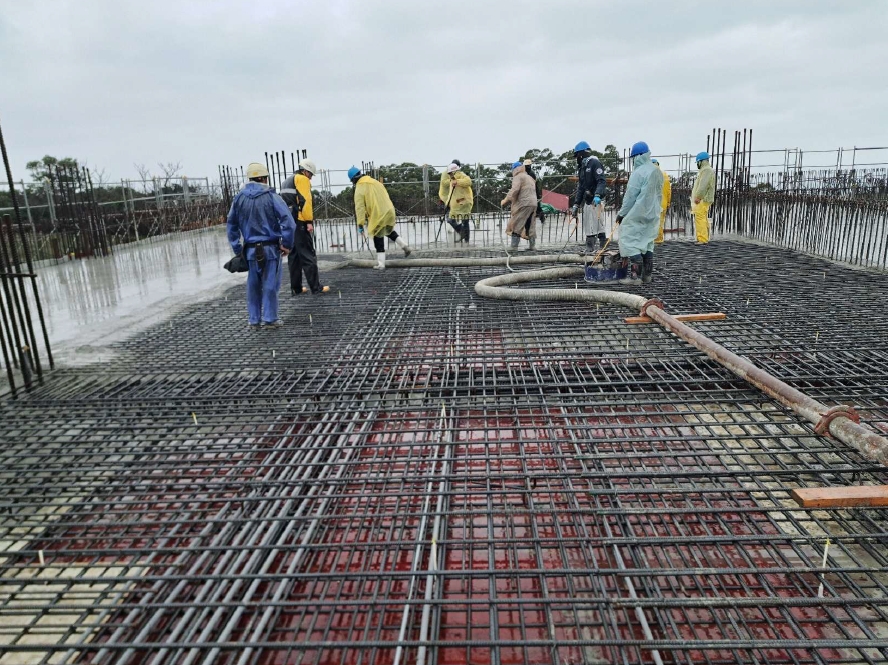

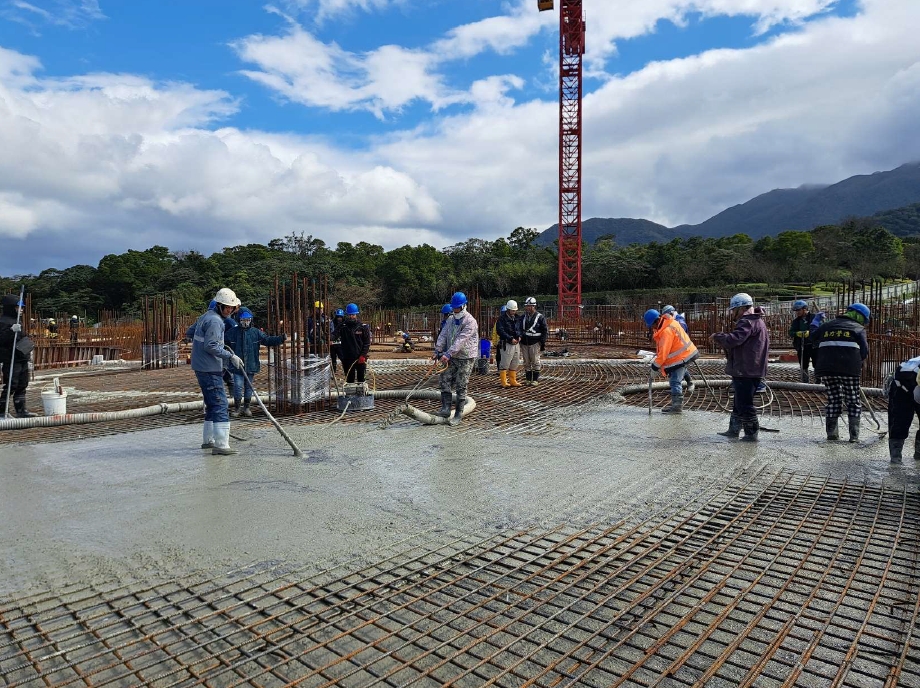

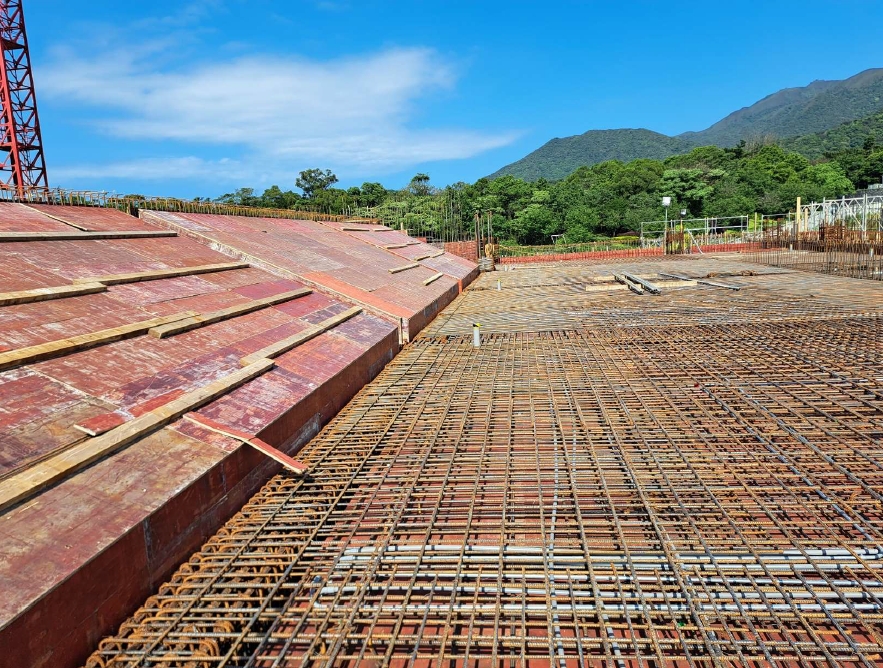

A區B1F樓版混凝土完成

2025年08月

B區B1F樓版混凝土完成

2025年08月

C區B1F樓版混凝土完成

2025年08月

E區B1F樑鋼筋作業

2025年08月

F區B1F樑版模組裝

2025年08月

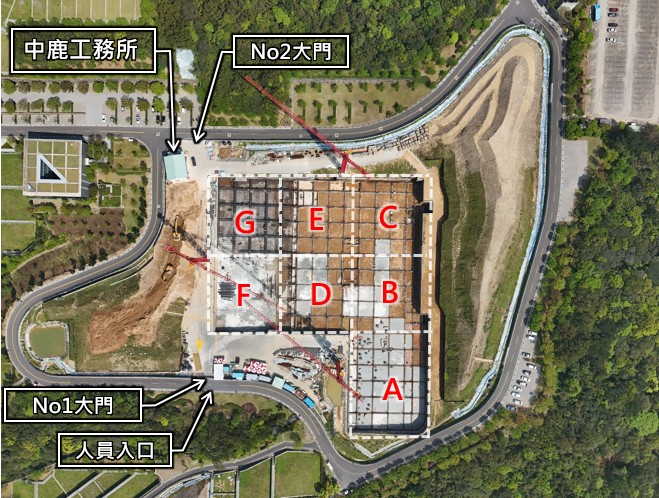

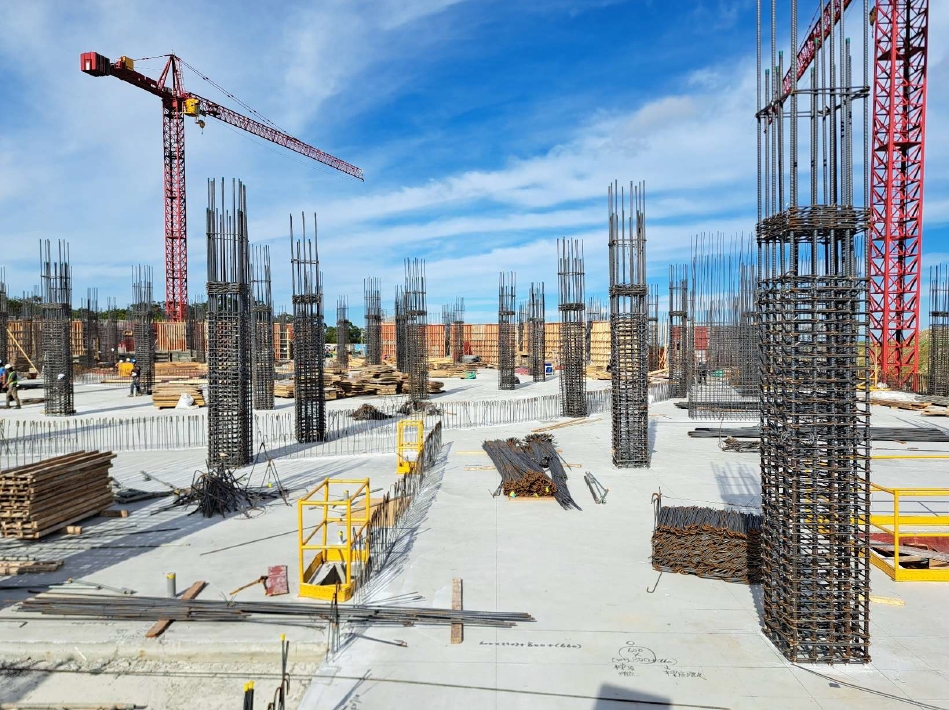

光殿全區分區施工圖-8月份進行B1F樑板結構-進度70%

2025年06月

光殿全區分區施工圖-6月份進行B2F結構-進度15%

2025年06月

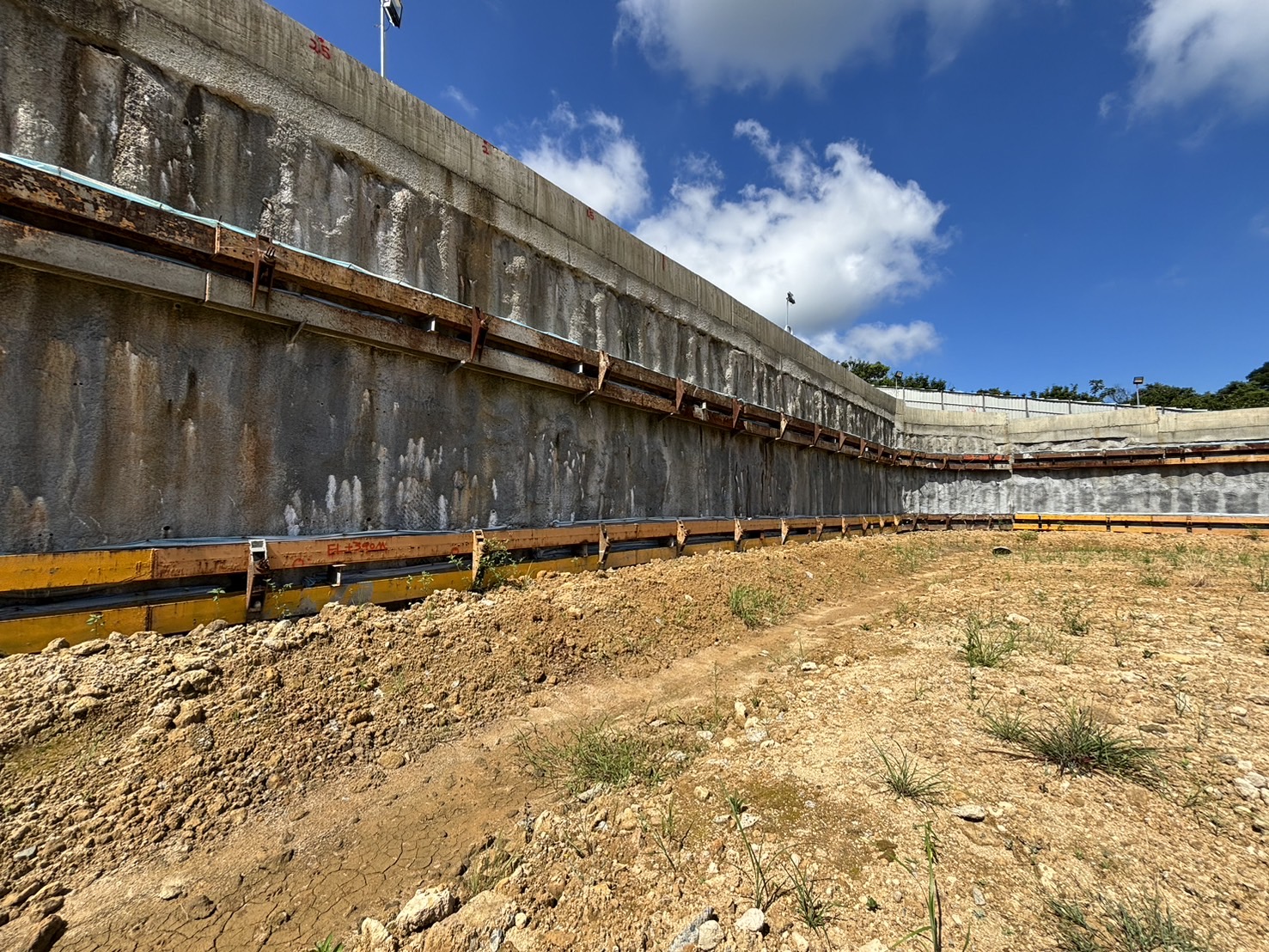

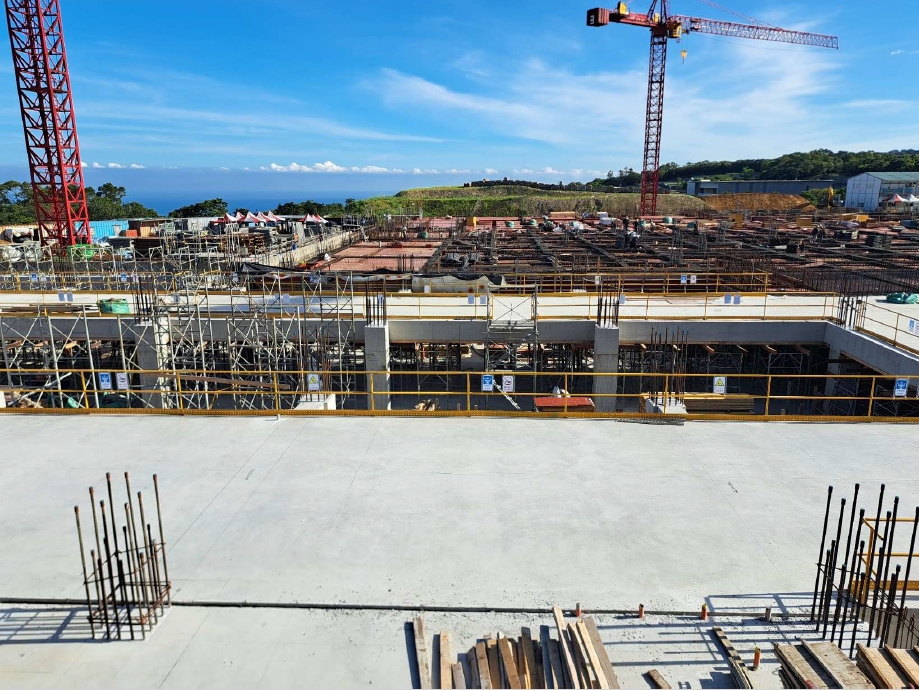

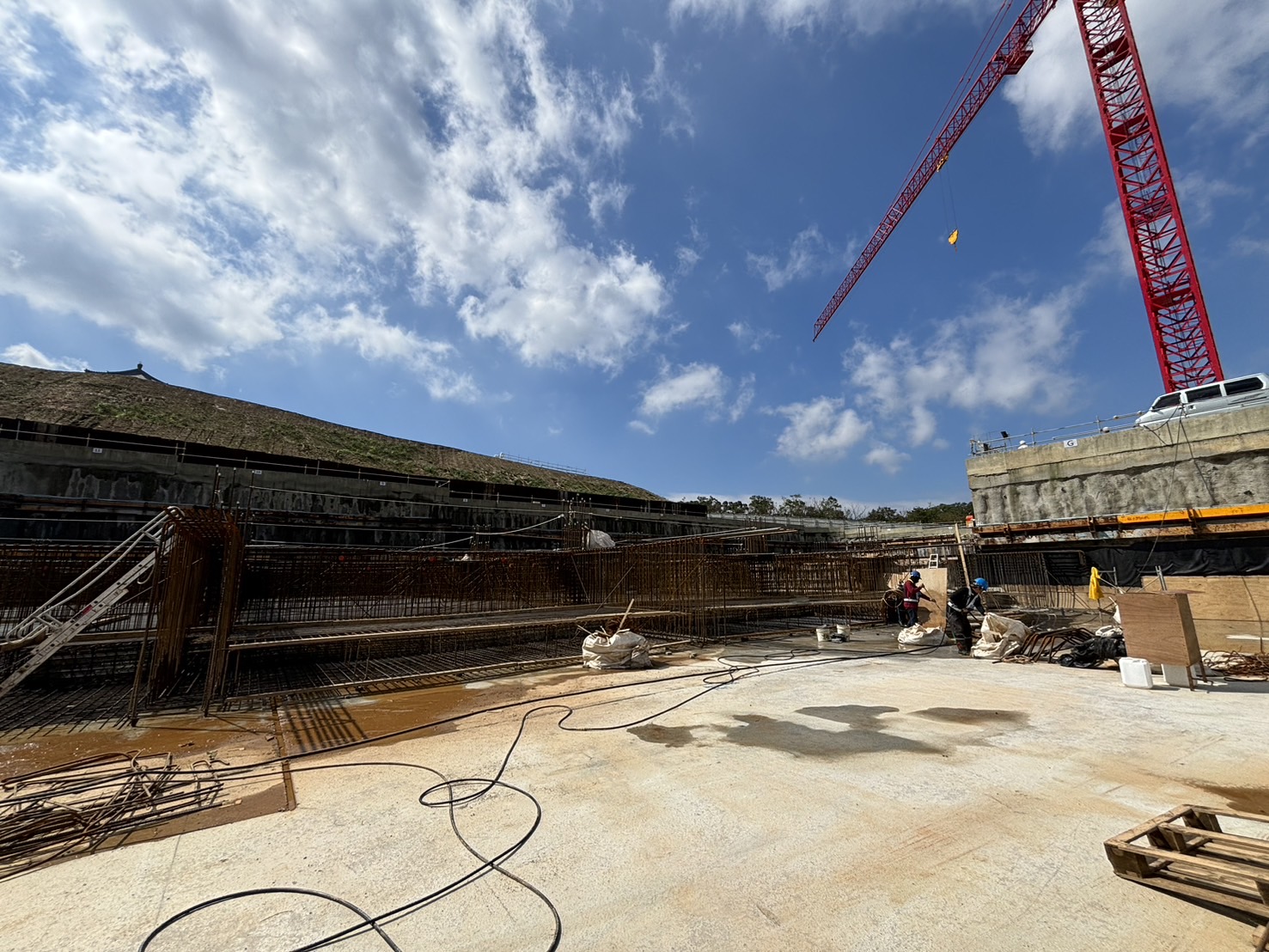

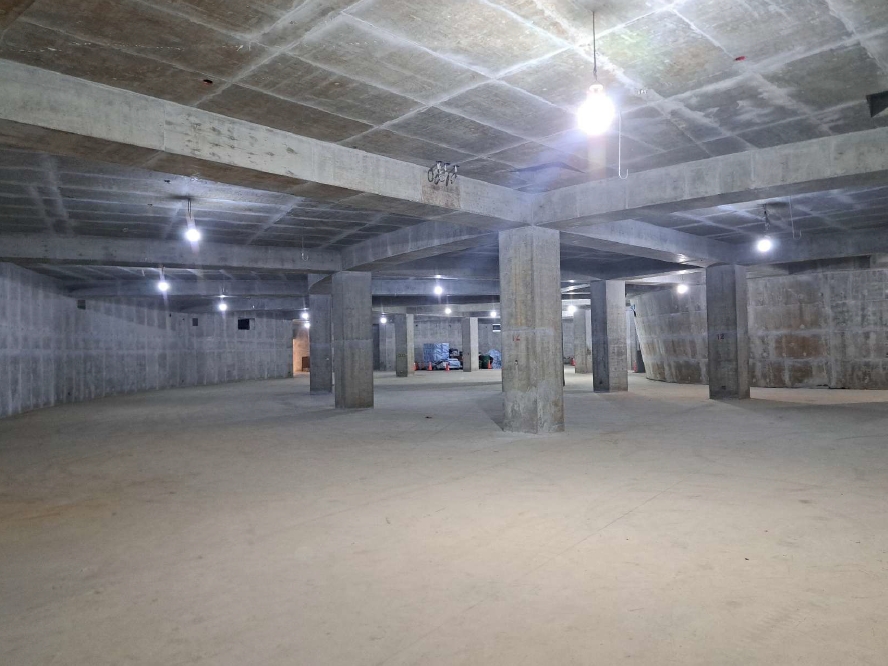

光殿地下室B2F結構-A區

2025年06月

光殿地下室B2F結構-B區

2025年06月

光殿地下室B2F結構-C區

2025年06月

光殿地下室B2F結構-F區

2025年06月

光殿地下室B2F結構-G區

2025年05月

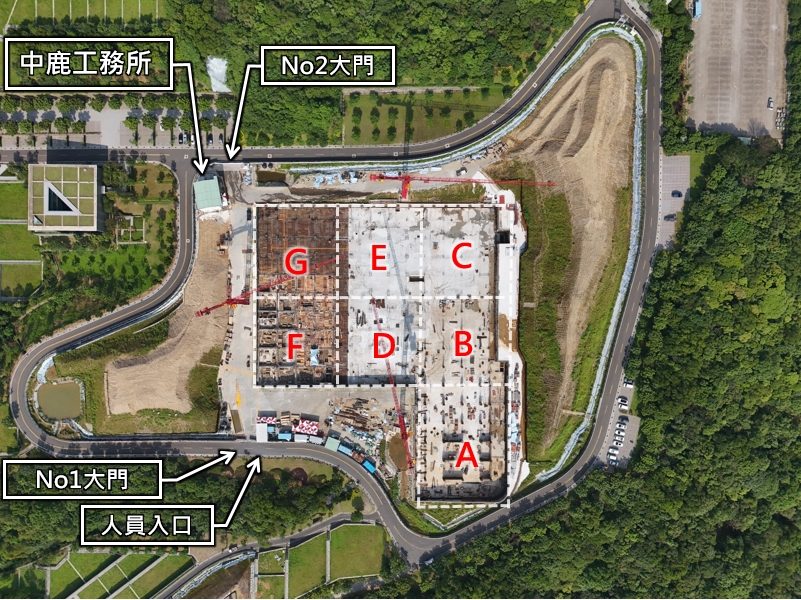

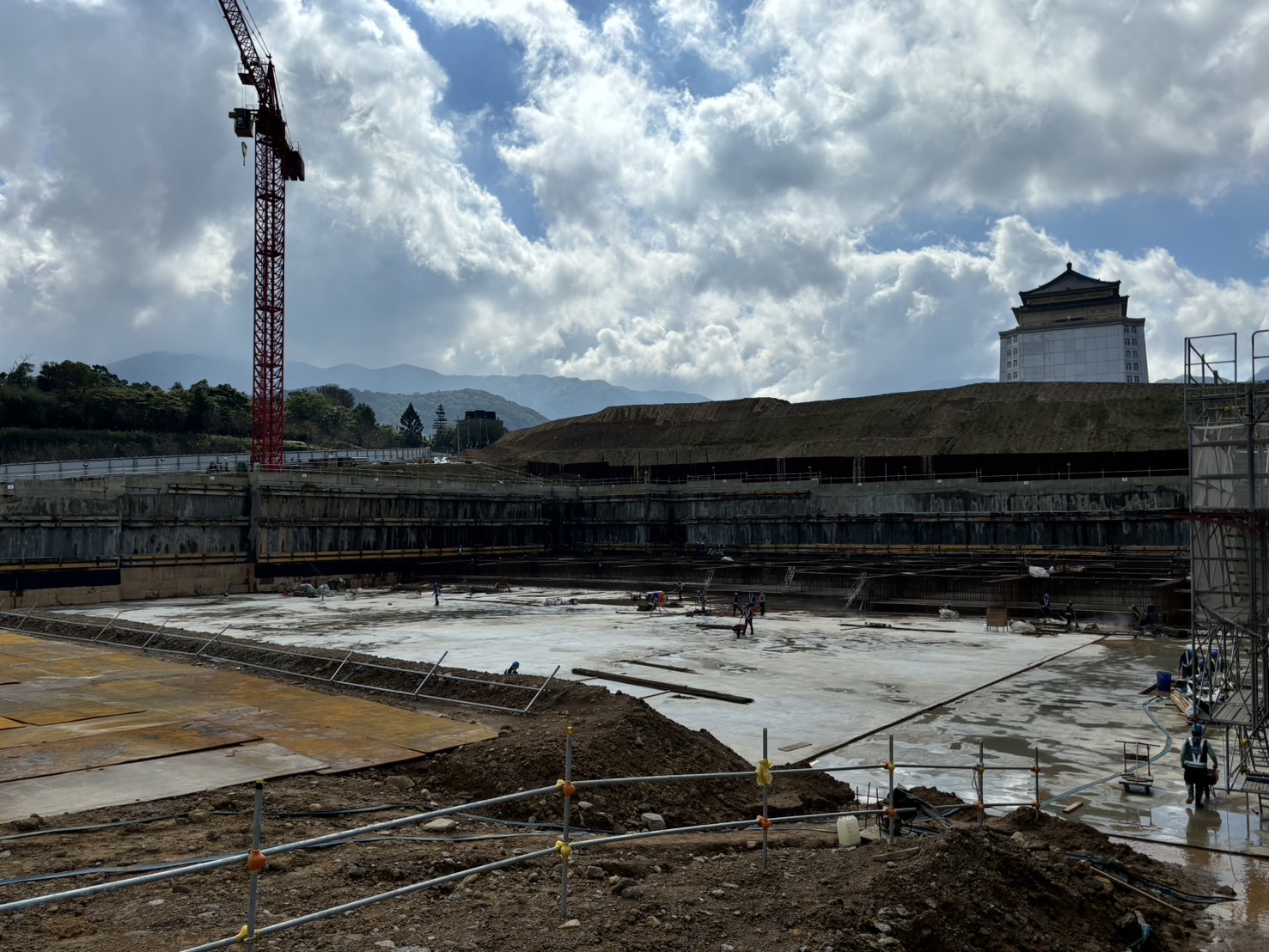

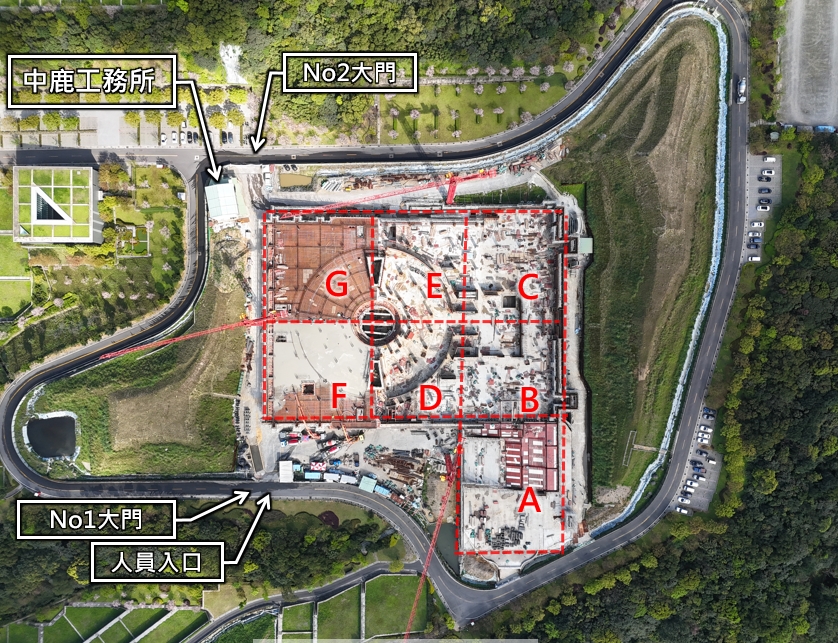

光殿全區施工分區圖空拍(5月份)

2025年05月

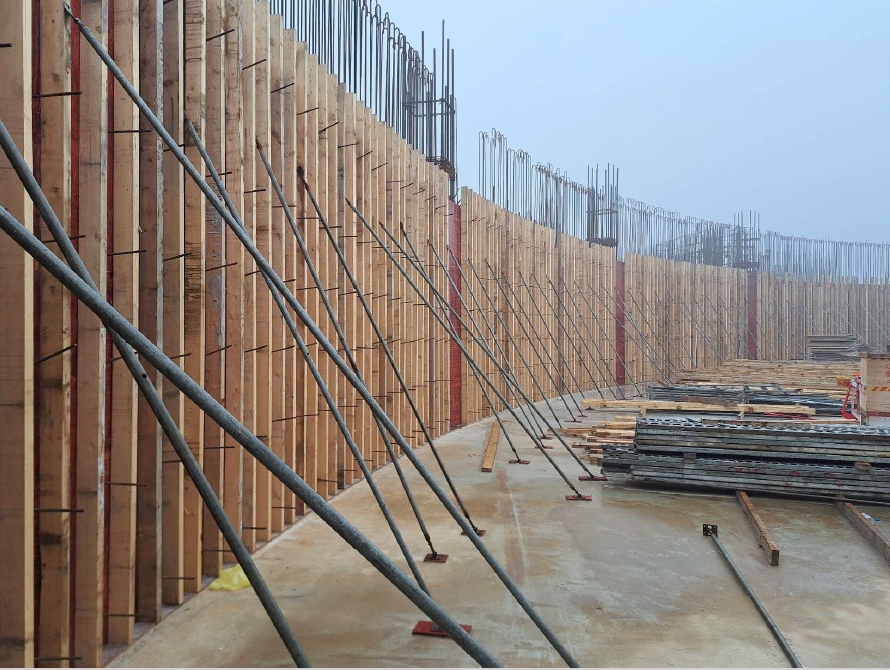

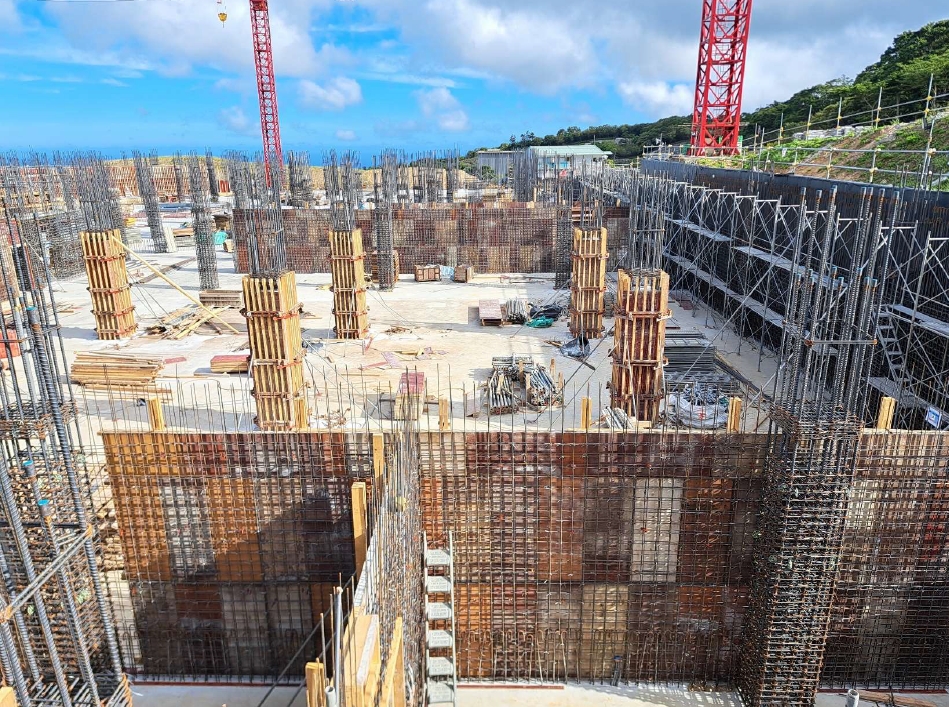

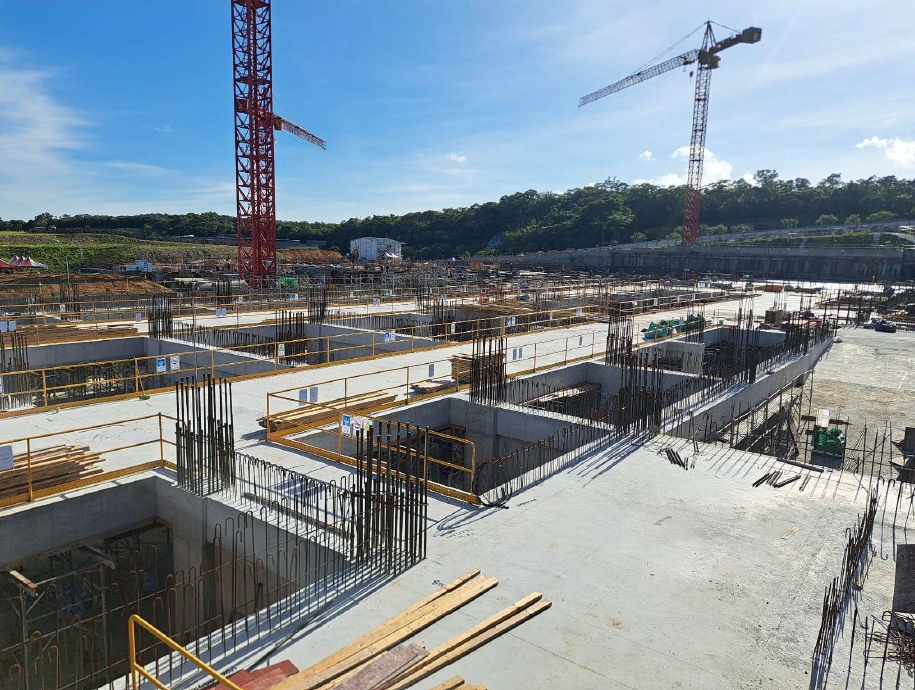

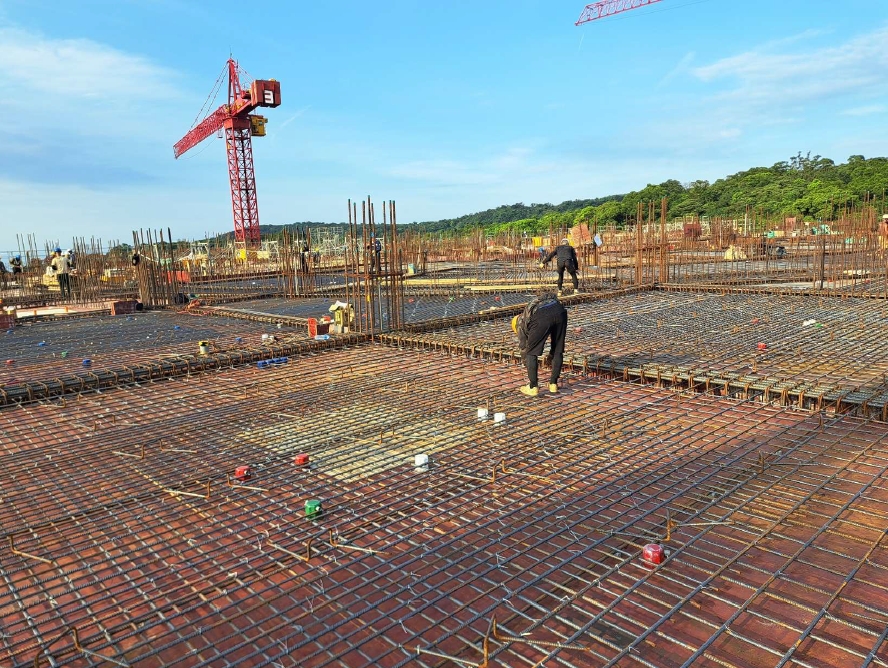

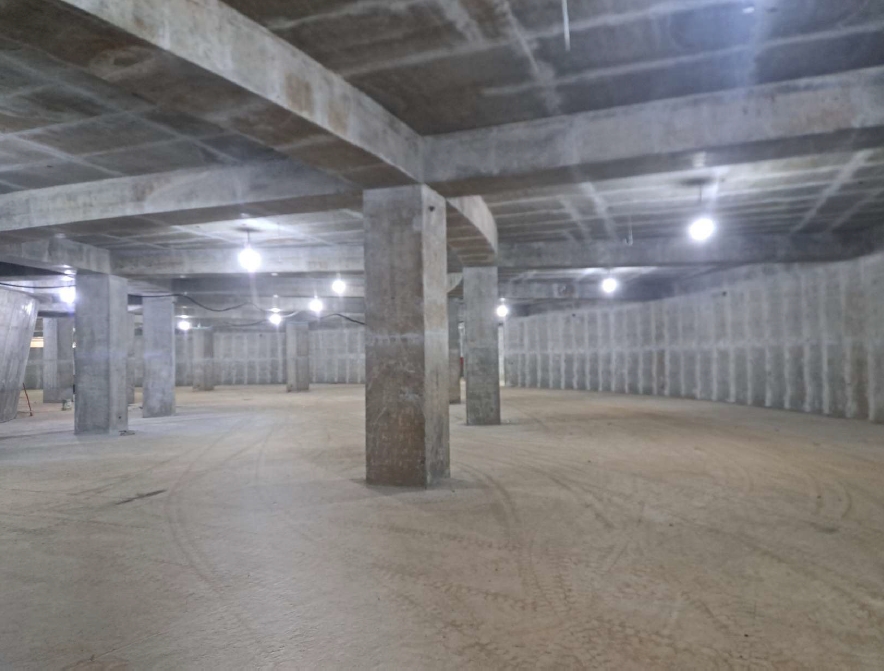

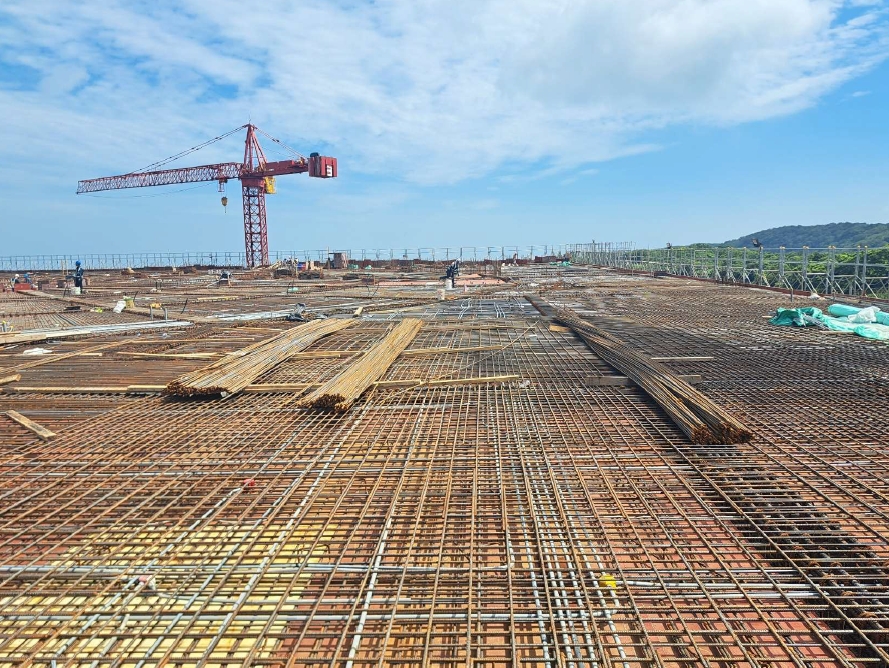

地下室結構體(B2F-A區柱牆鋼筋綁紮)進度10%

2025年05月

地下室結構體(B2F-B區柱牆鋼筋綁紮)進度10%

2025年05月

地下室結構體(B2F-C區柱牆鋼筋綁紮)進度10%

2025年05月

地下室結構體(B2F-F區鋼筋綁紮)進度80%

2025年05月

地下室結構體(B2F-G區灌漿完成)進度80%

2025年04月

光殿全區施工分區圖空拍(4月份)

2025年04月

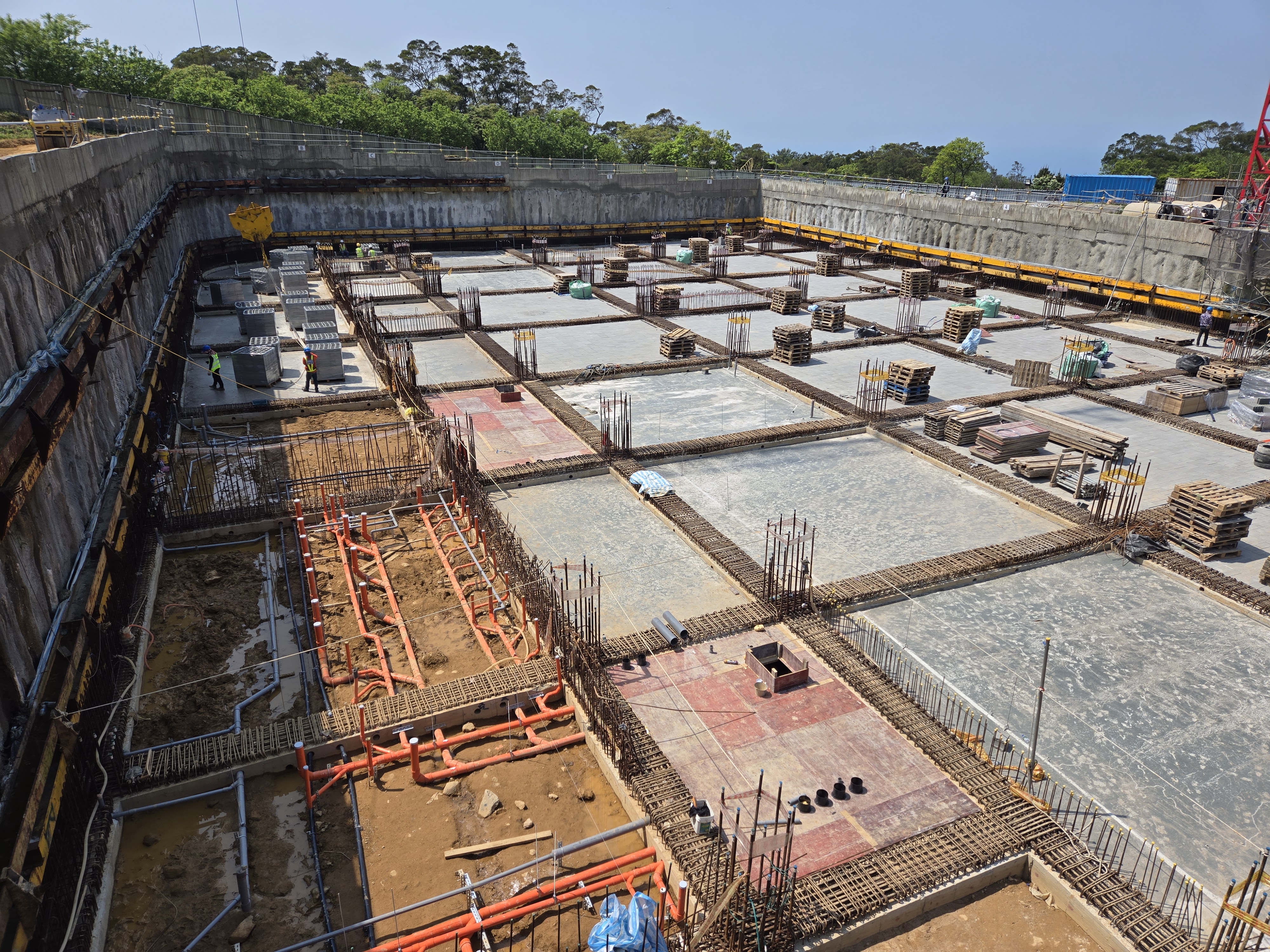

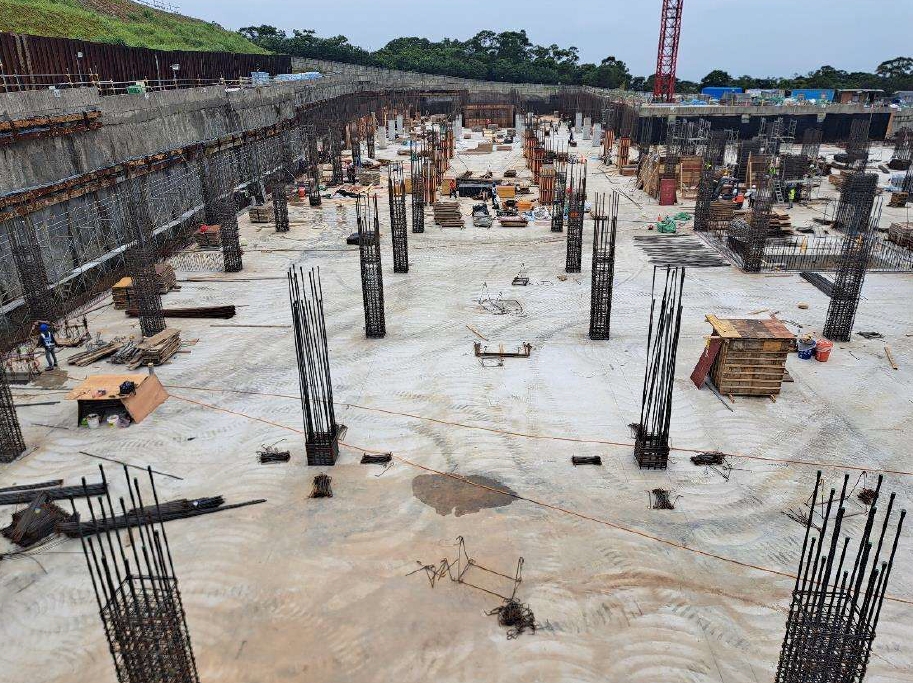

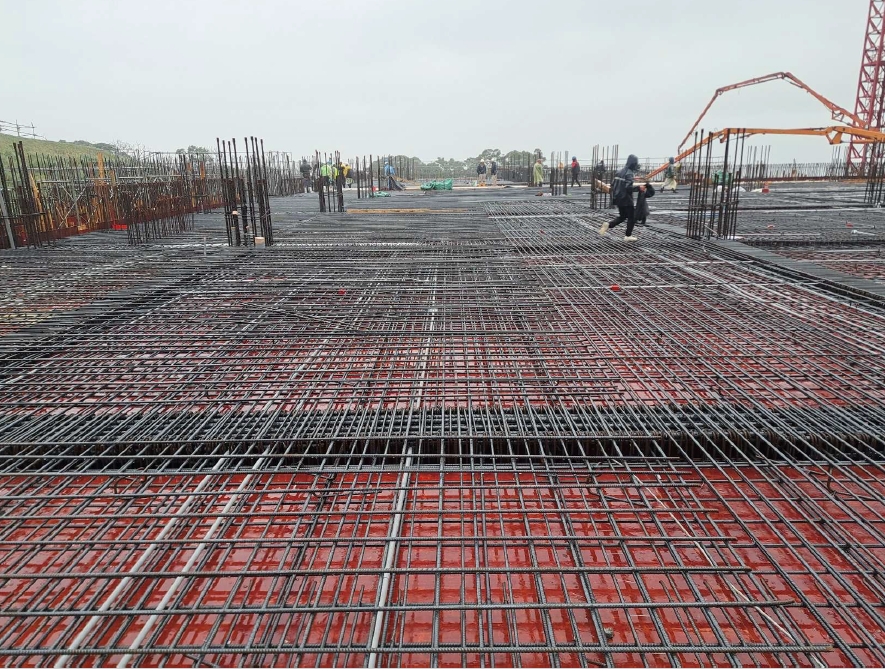

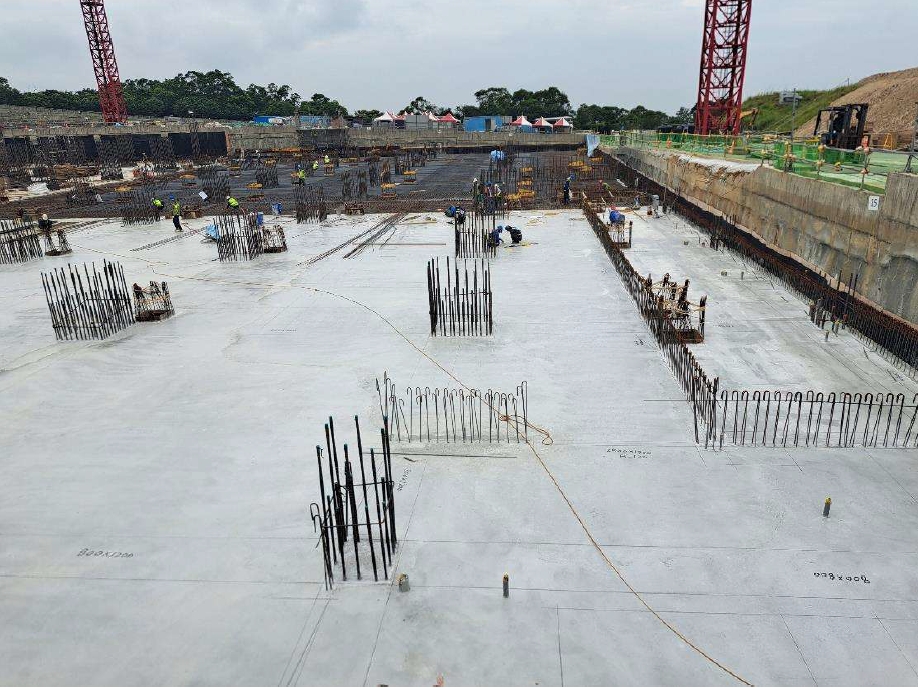

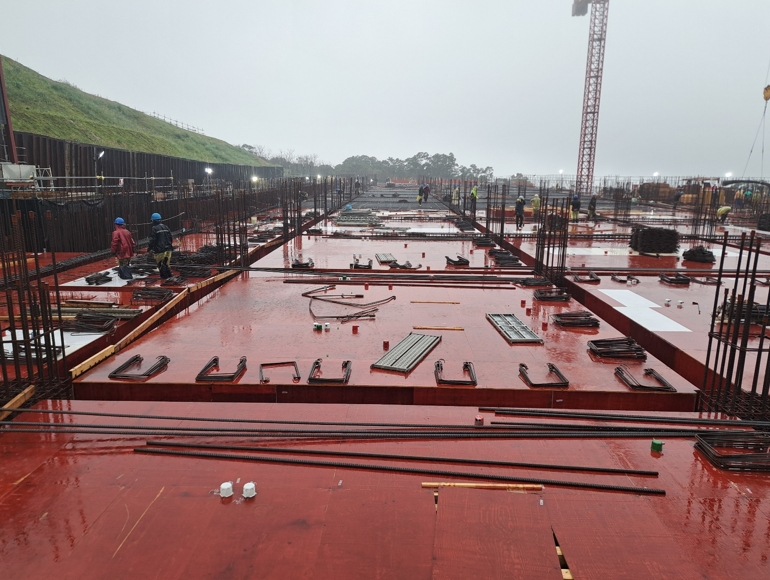

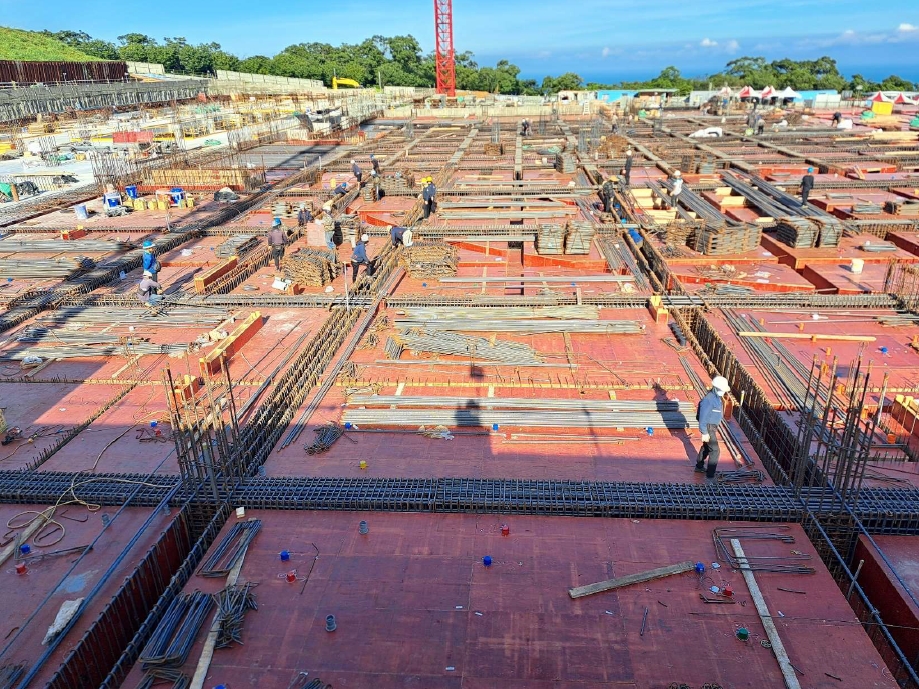

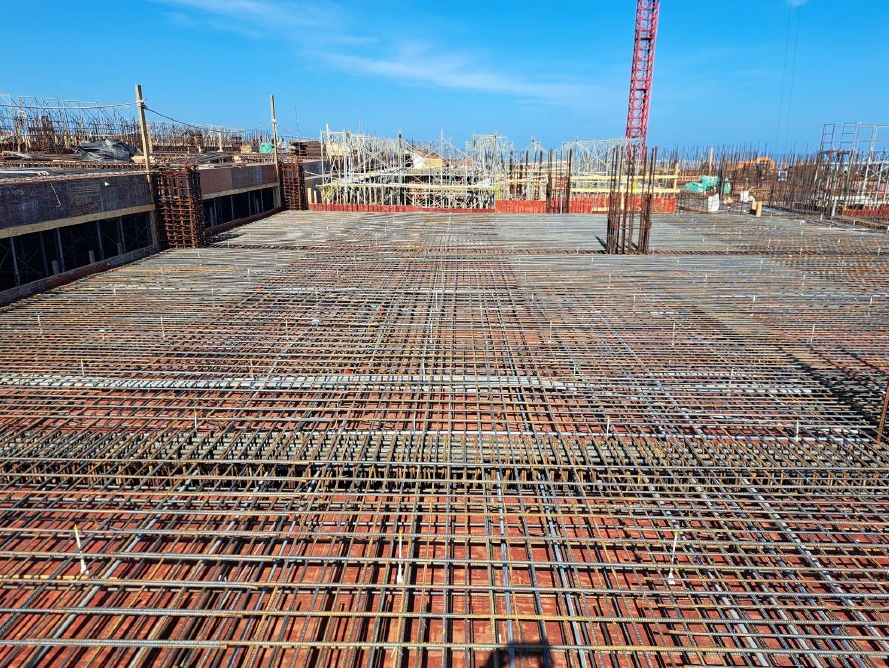

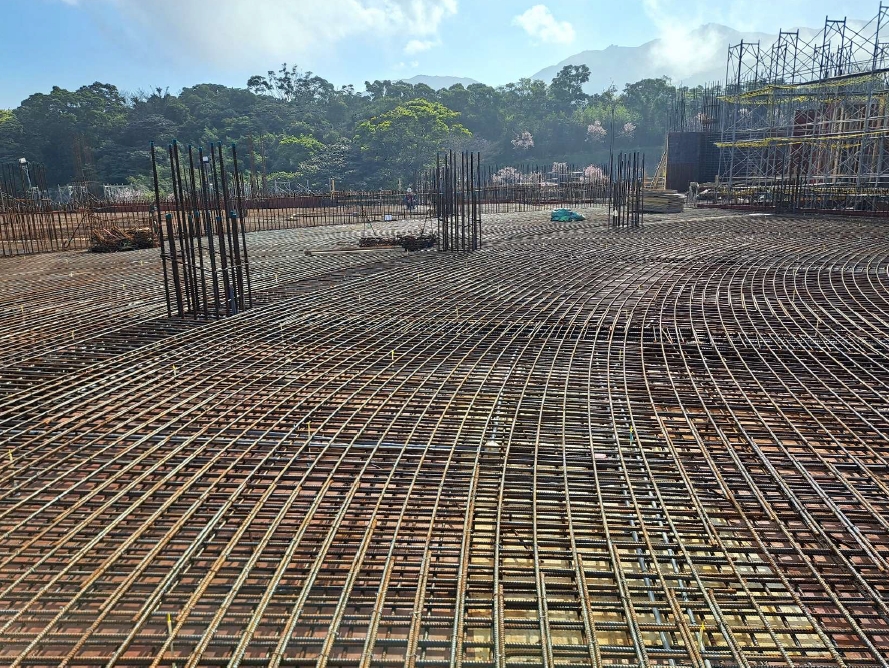

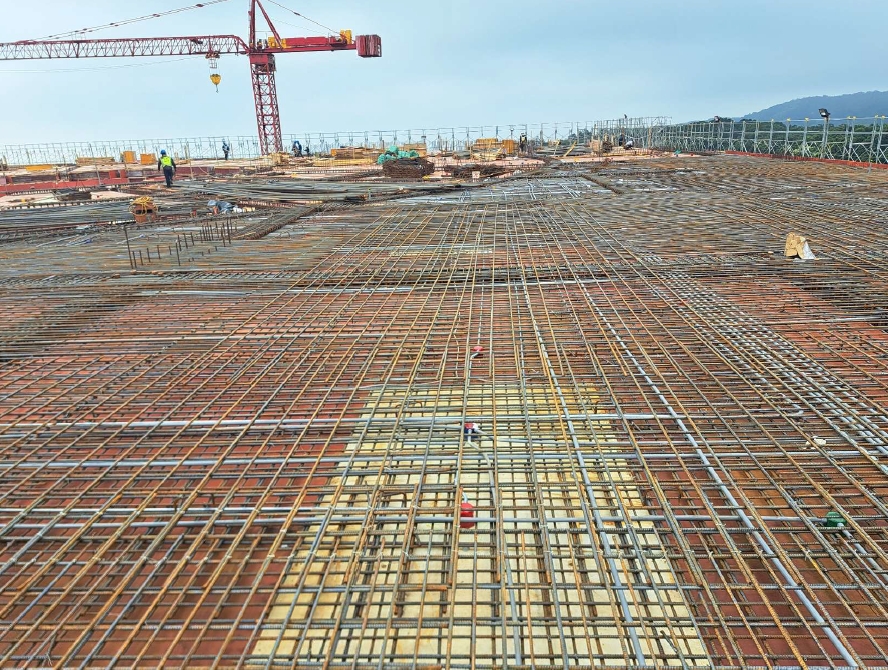

地下室結構體工程(B2FA區版灌漿完成)進度30%

2025年04月

地下室結構體工程(B2F版鋼筋綁紮)進度30%

2025年04月

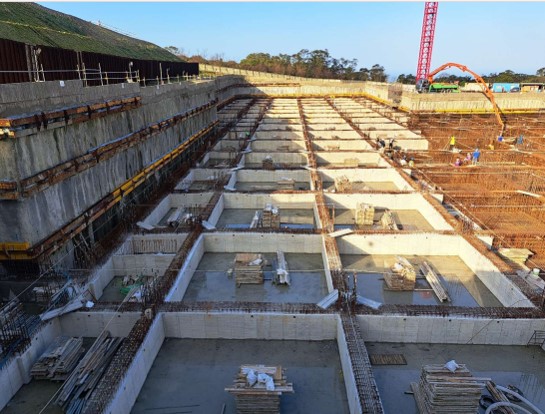

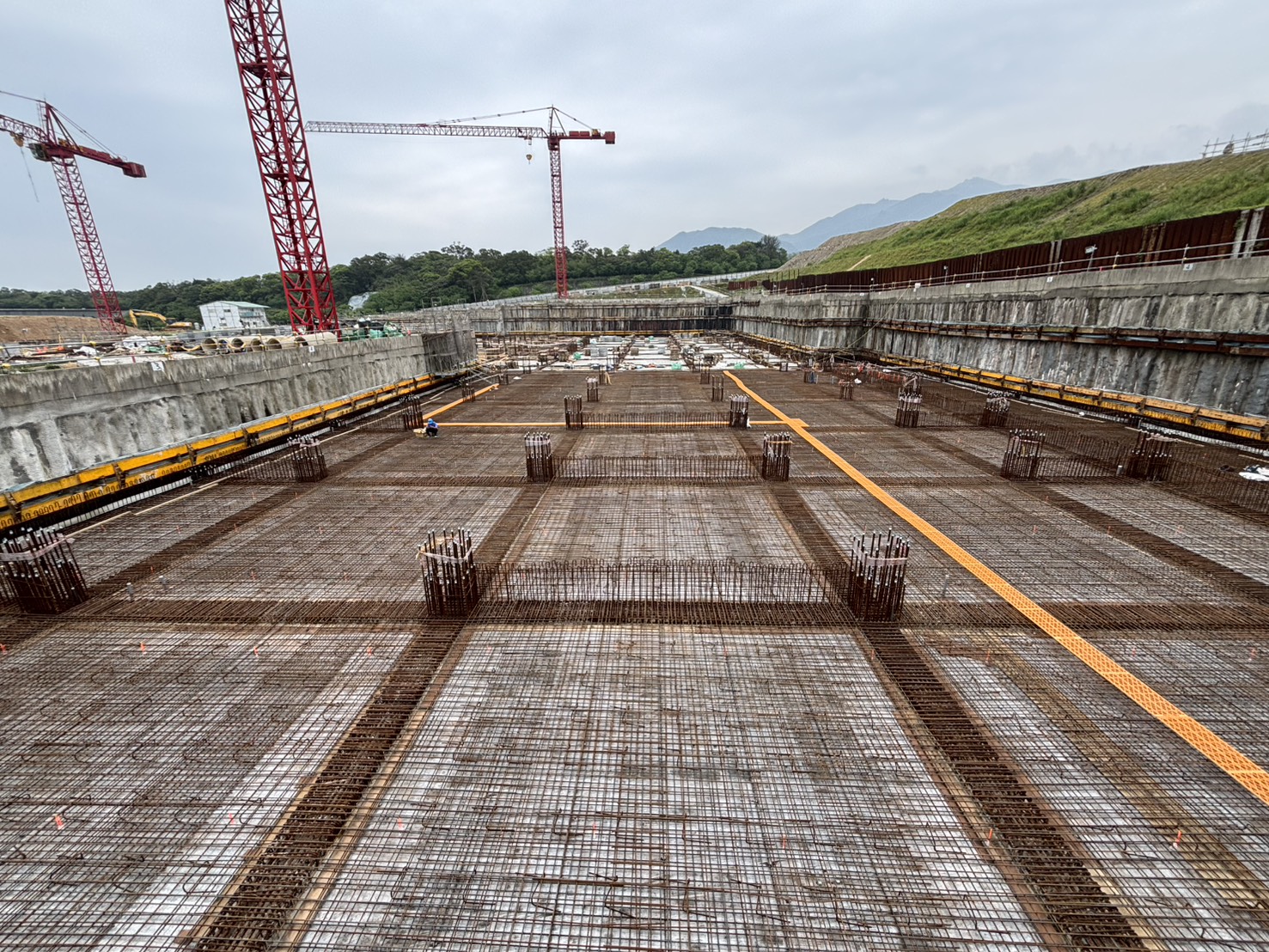

地下室結構體工程(地樑鋼筋綁紮)進度30%

2025年04月

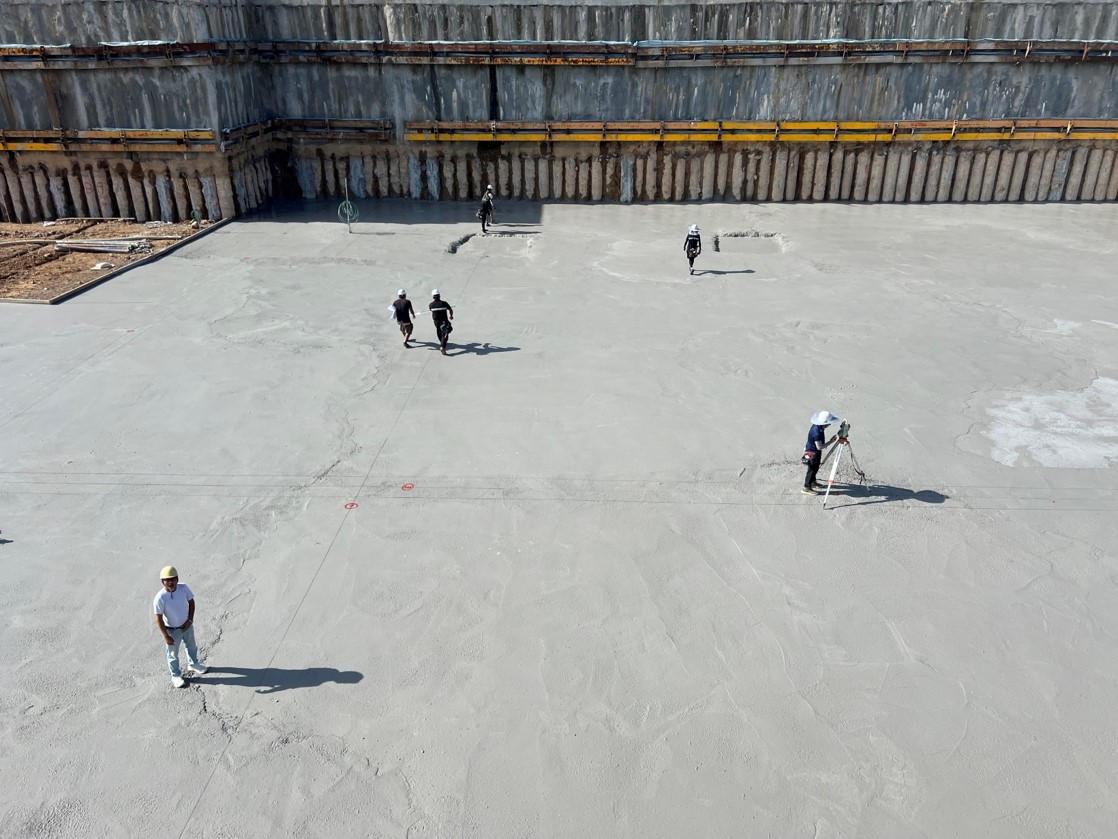

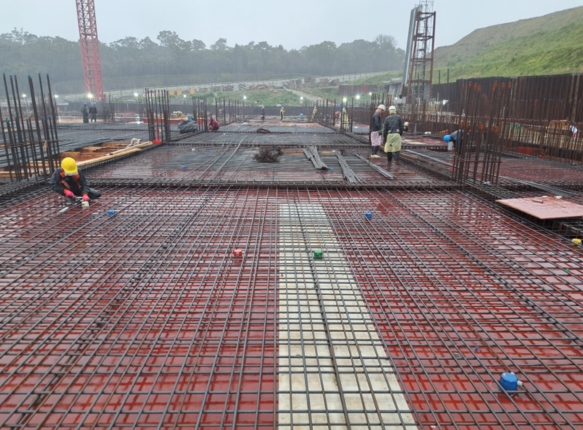

地下室結構體工程(基礎鋼筋綁紮)進度30%

2025年03月

光殿全區施工分區圖空拍(3月份)

2025年03月

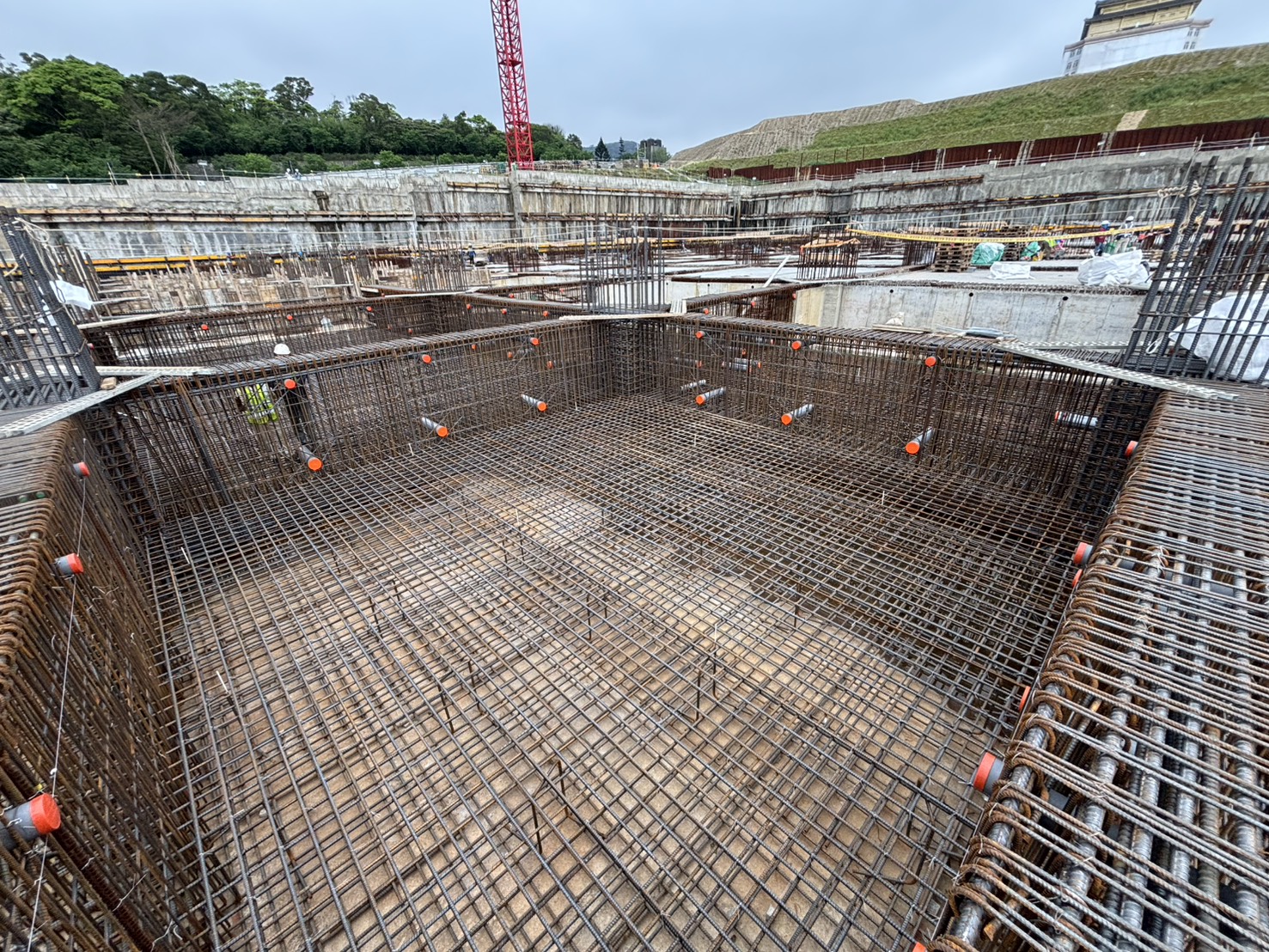

地下室結構體工程(回填區PC面層)進度25%

2025年03月

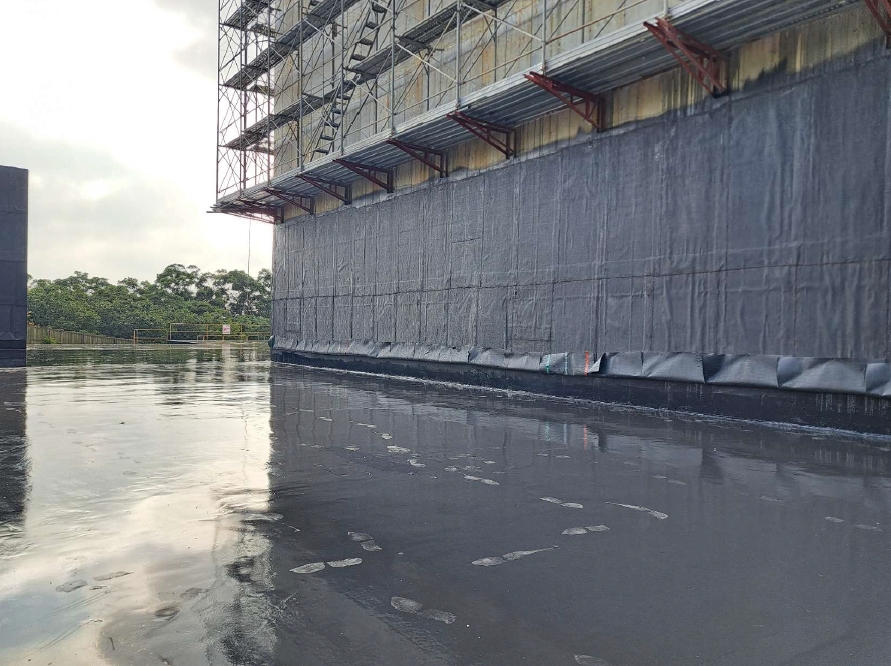

地下室結構體工程(防水施工)進度25%

2025年03月

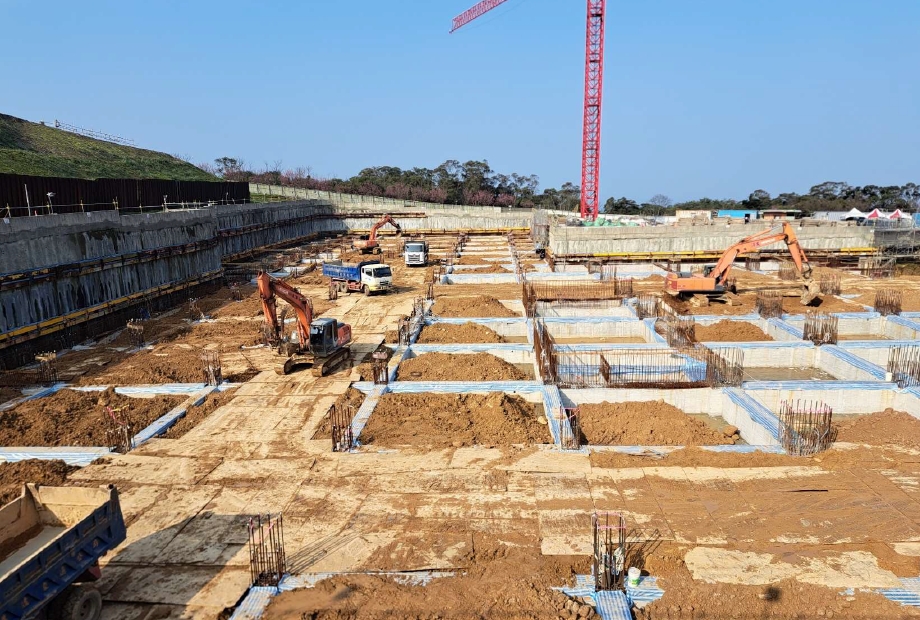

地下室結構體工程(基礎鋼筋綁紮)進度25%

2025年03月

地下室結構體工程(廁所配管)進度25%

2025年02月

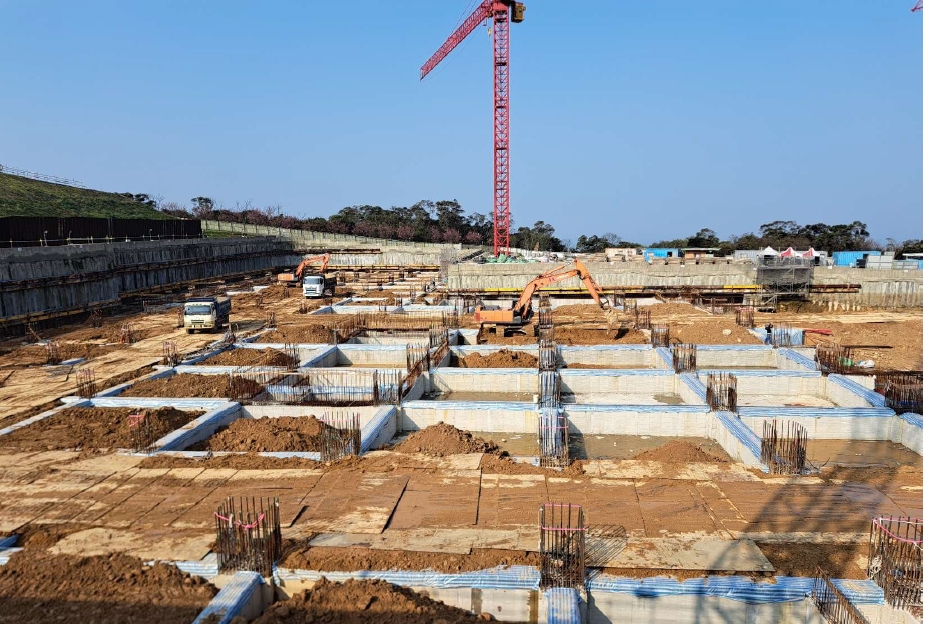

B區+C區筏基回填

2025年02月

D區+E區筏基回填

2025年02月

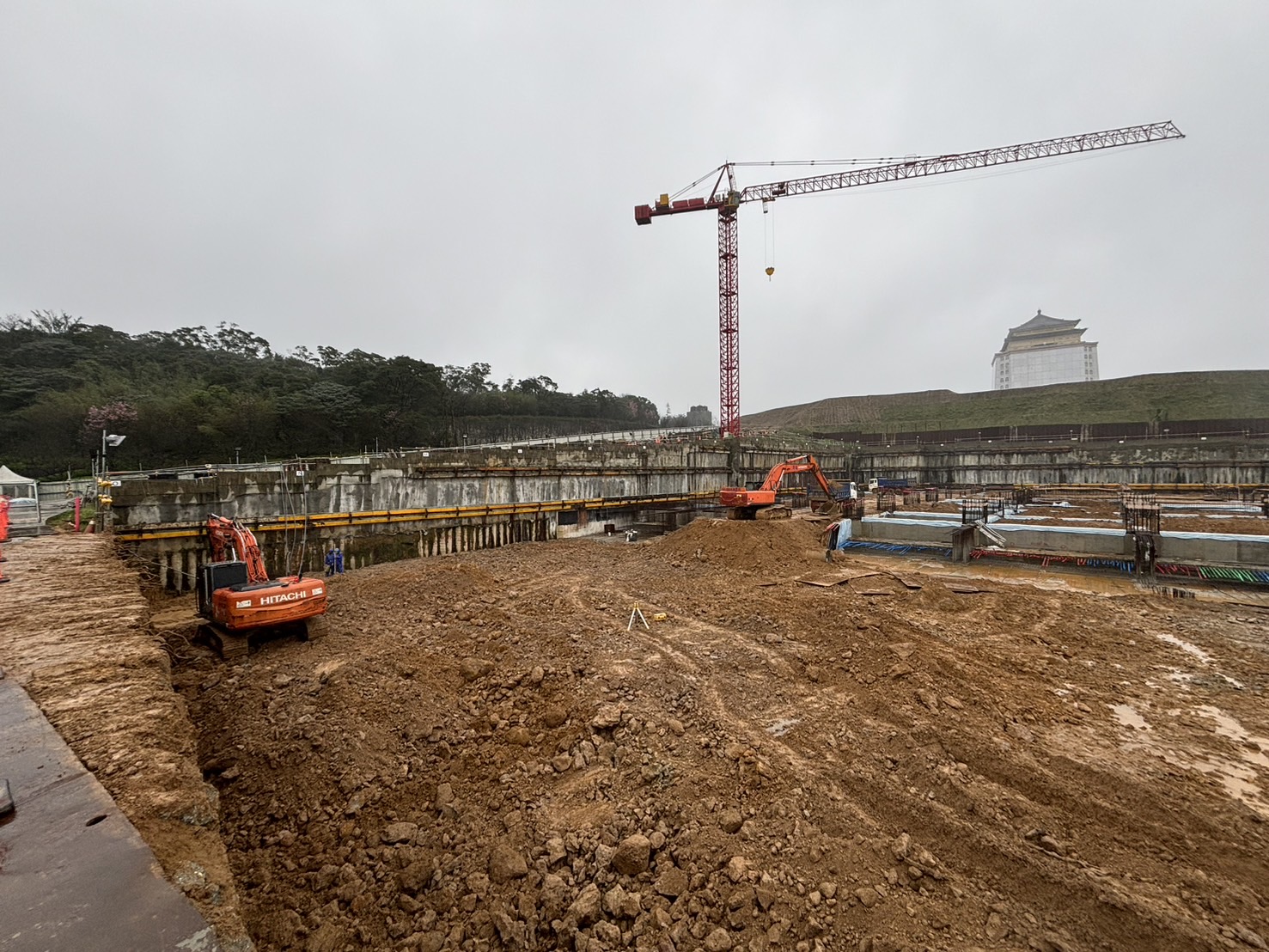

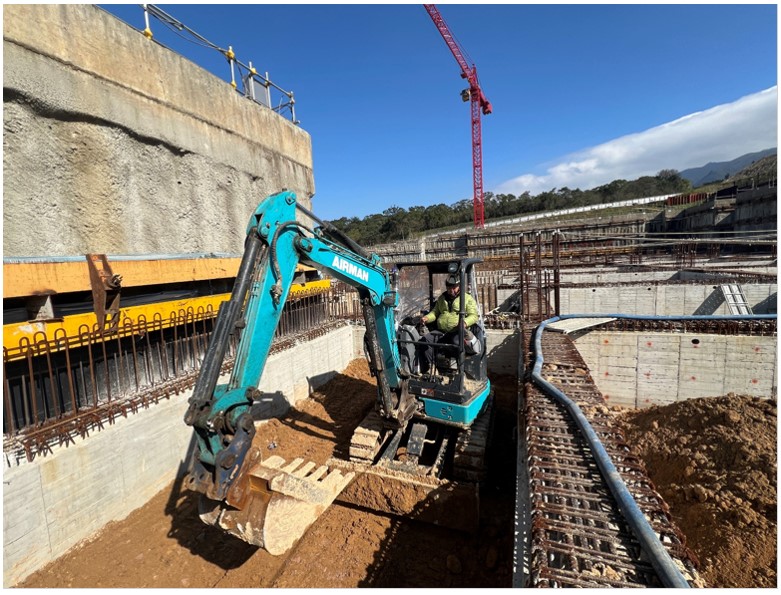

F區土方開挖1

2025年02月

F區土方開挖2

2025年02月

F區土方開挖3

2025年02月

北側土堆先行挖運至筏基回填

2025年01月

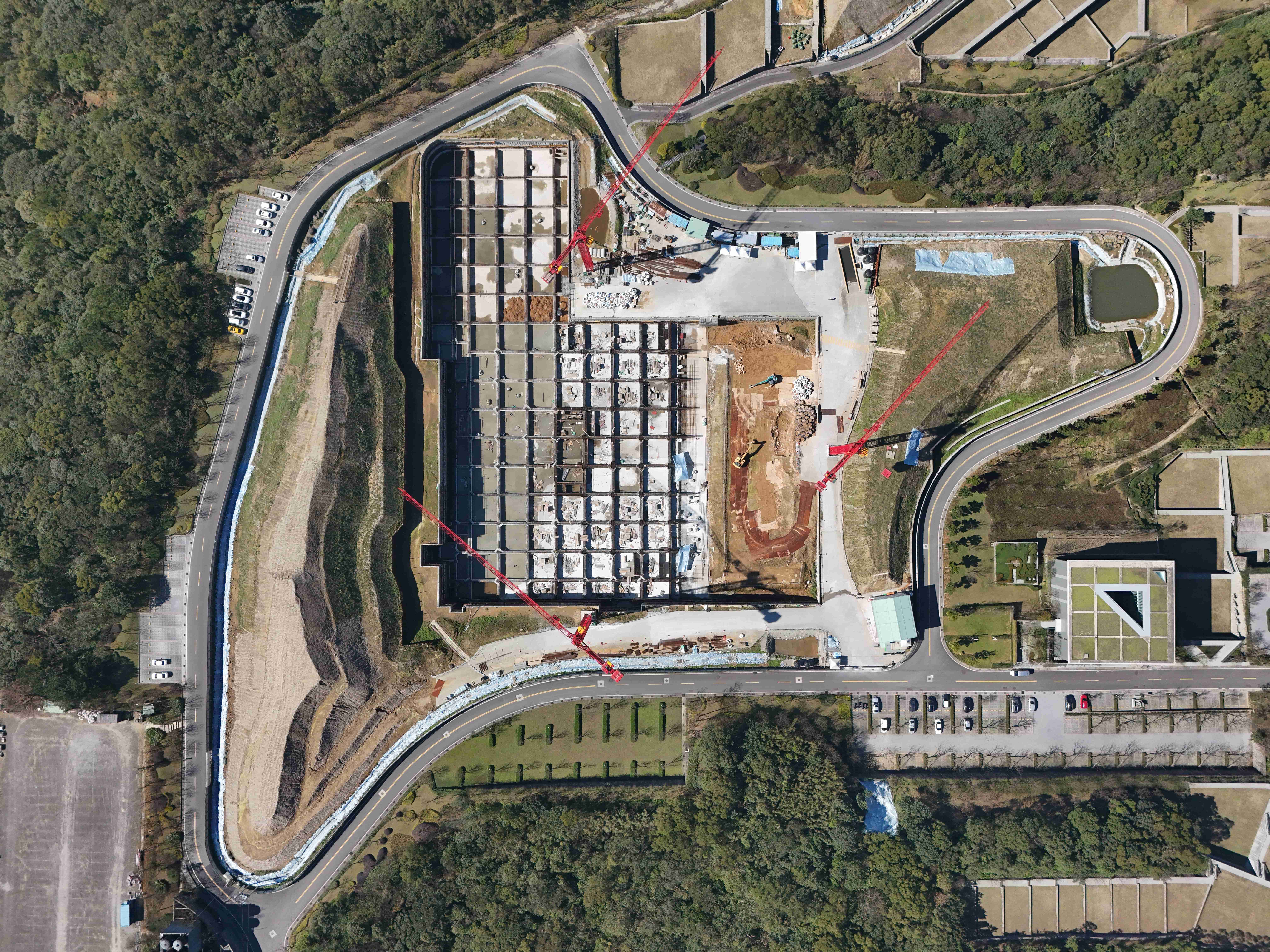

0116全區空拍

2025年01月

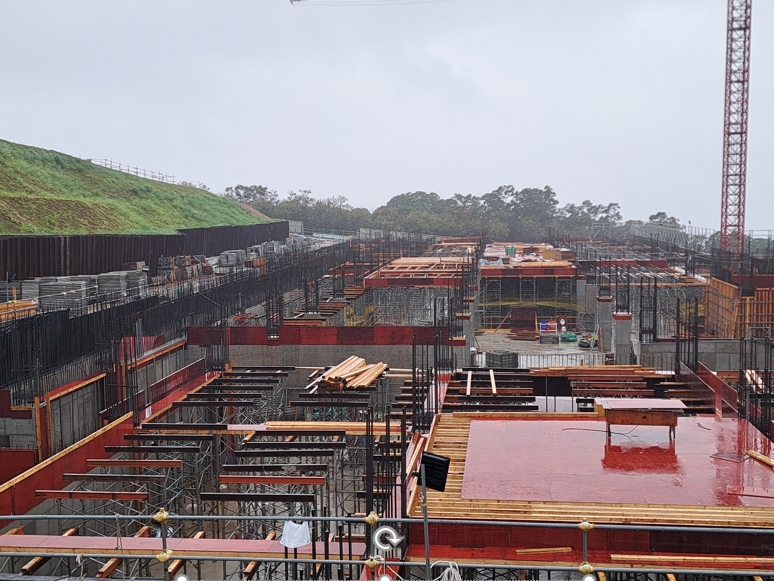

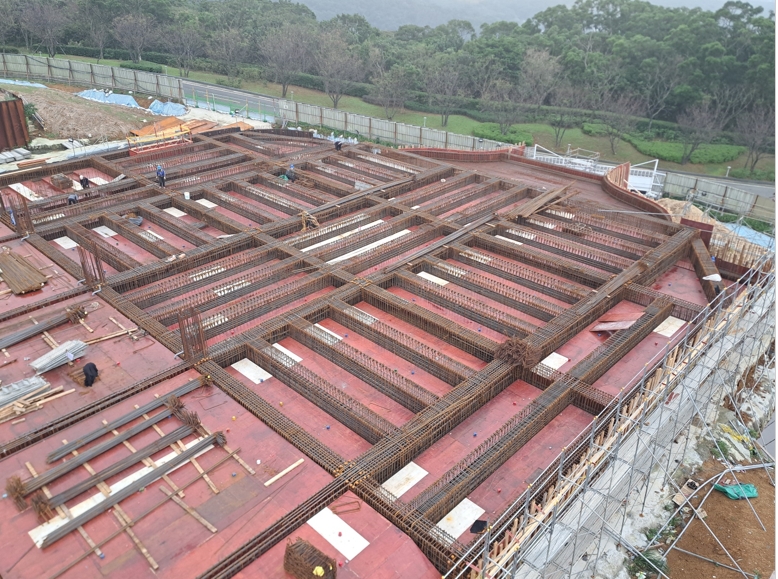

BC區地樑拆模

2025年01月

D區地樑組模

2025年01月

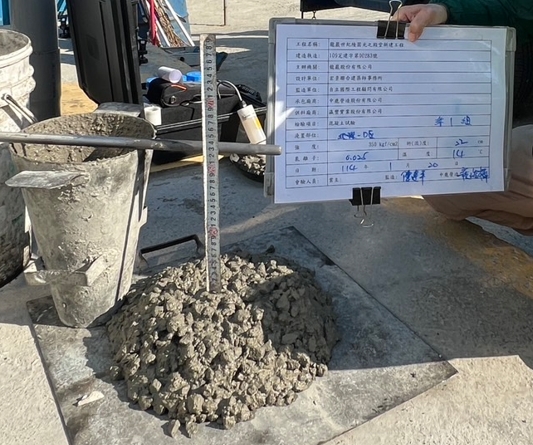

D區地樑灌漿(坍度試驗)

2025年01月

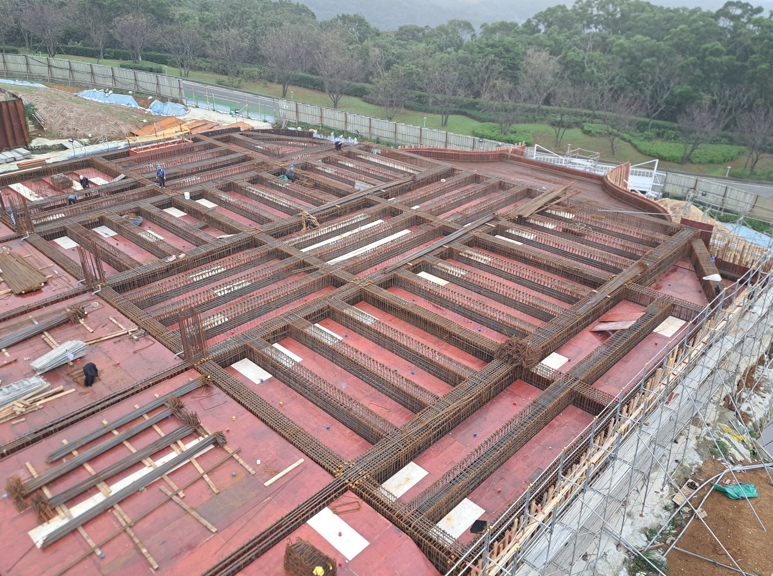

D區地樑灌漿

2025年01月

E區地樑組模

2025年01月

筏基回填土方

2024年10月

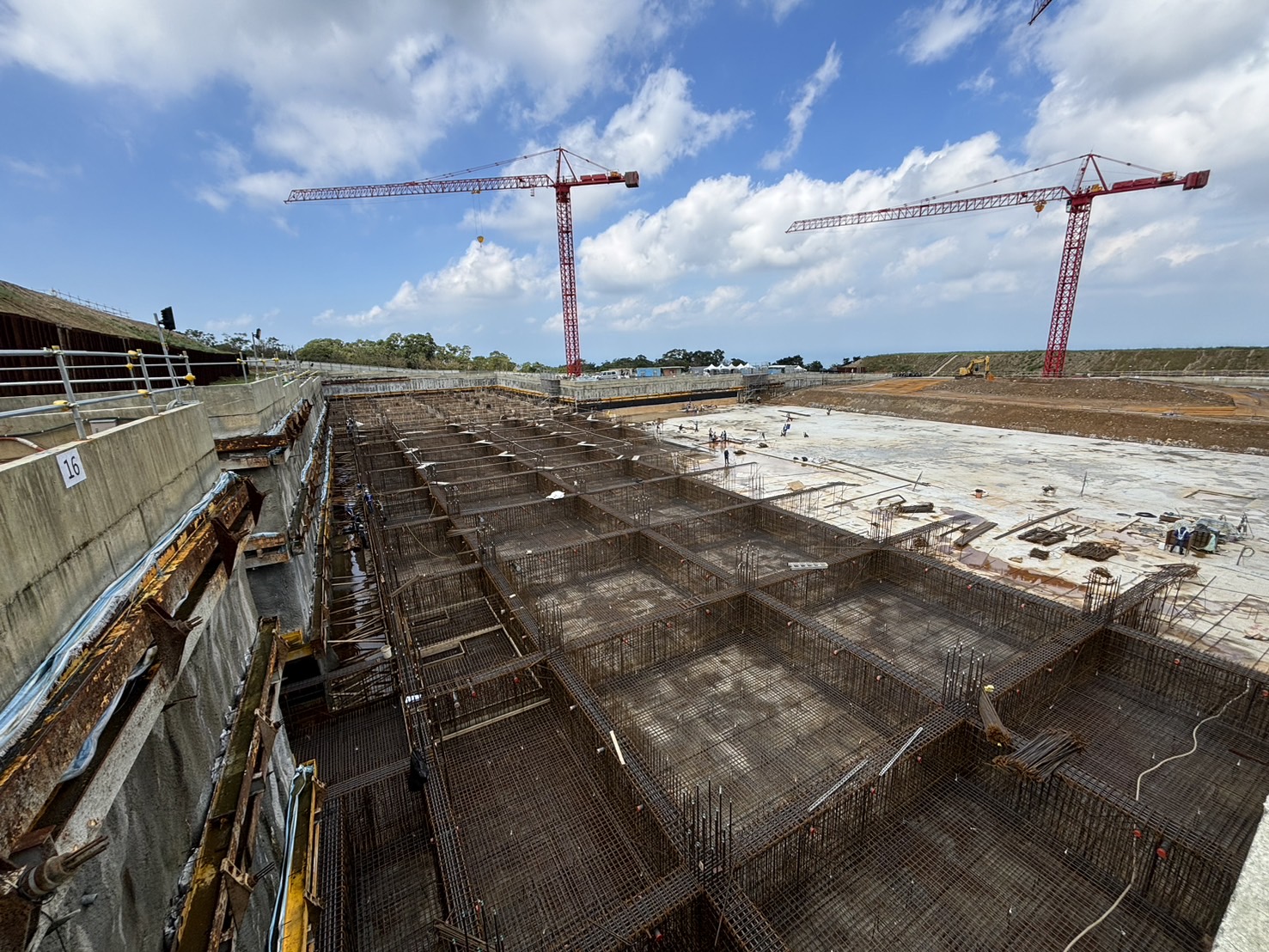

光之殿堂整體施工現況-空拍

2024年10月

光之殿堂基地內現況(一)

2024年10月

光之殿堂基地內現況(二)

2024年10月

光之殿堂基地內現況(三)

2024年10月

光之殿堂基地內現況(四)

2024年10月

光之殿堂基地內現況(五)

2024年10月

光之殿堂基地內現況(六)

2024年10月

光之殿堂基地內現況(七)

2024年8月

A區PC混凝土澆置

2024年8月

A區基礎版放樣

2024年8月

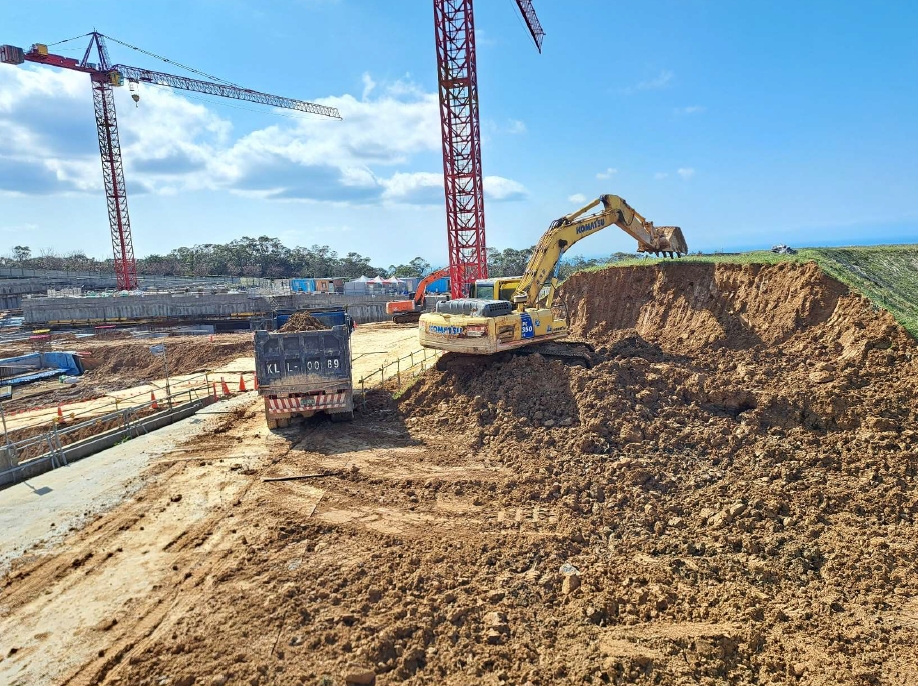

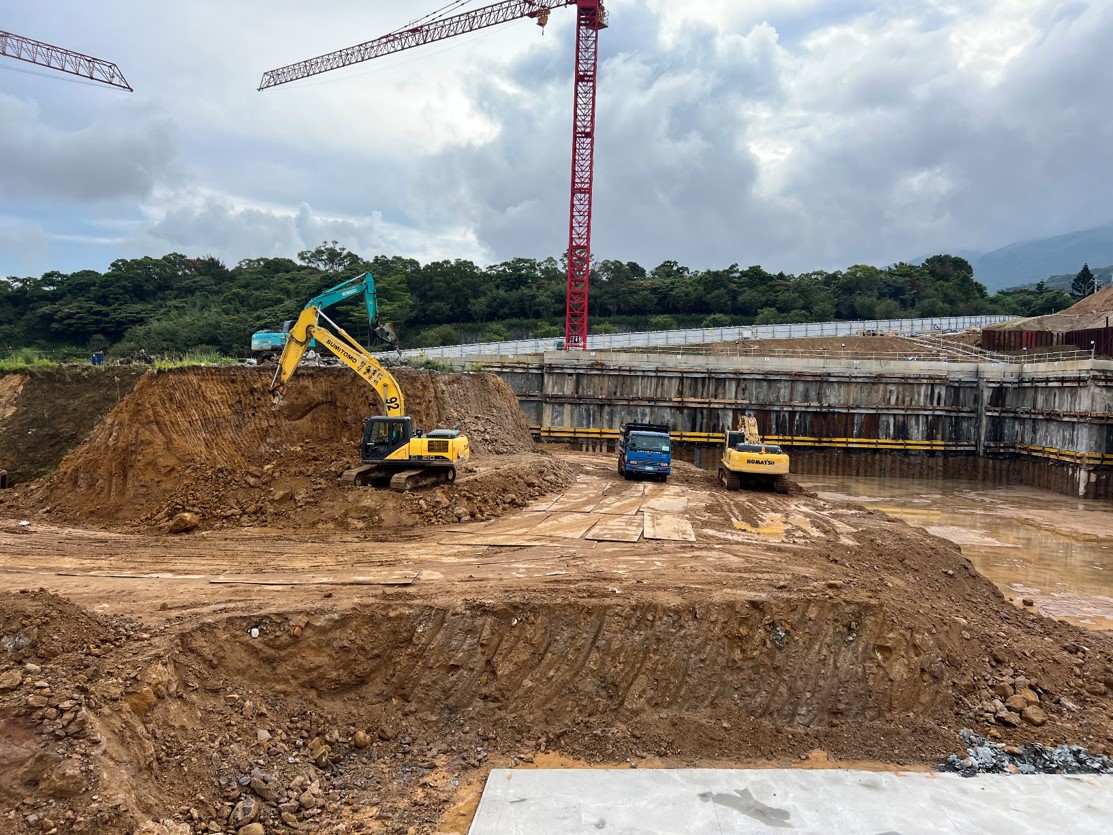

BC區土方開挖

2024年8月

中元節普渡拜拜

2024年7月

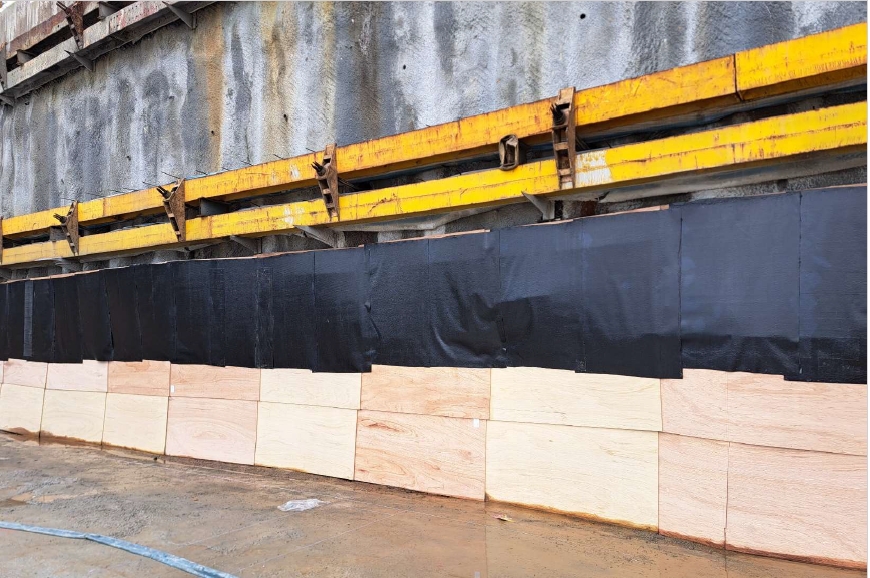

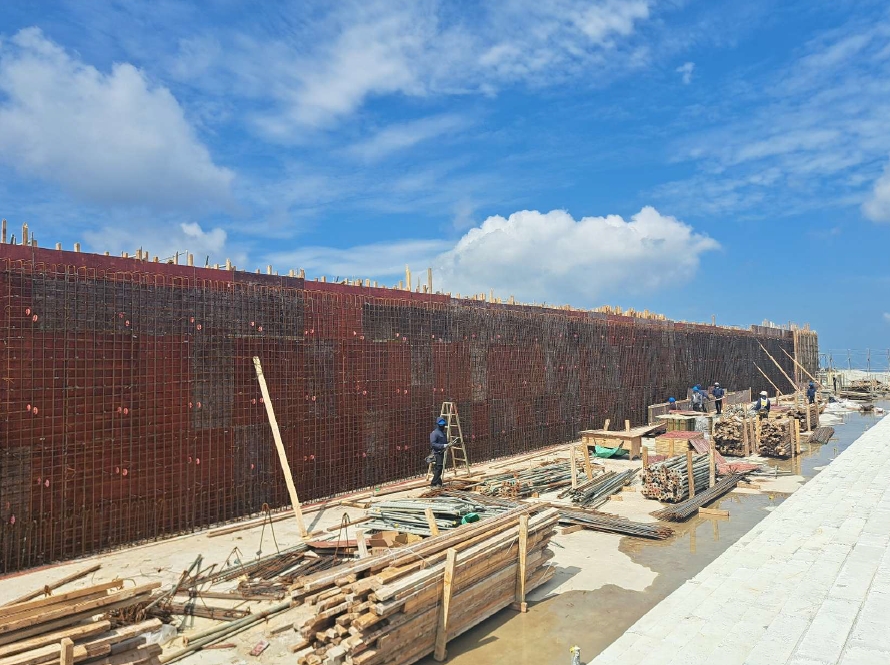

擋土牆設施排樁+地錨完成照片

2024年7月

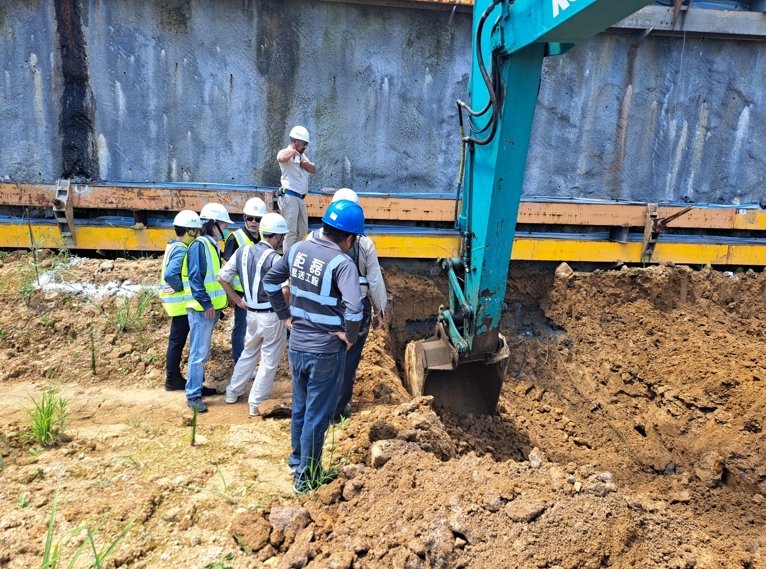

基地土方開挖前試挖工作,確認開挖狀況

2024年7月

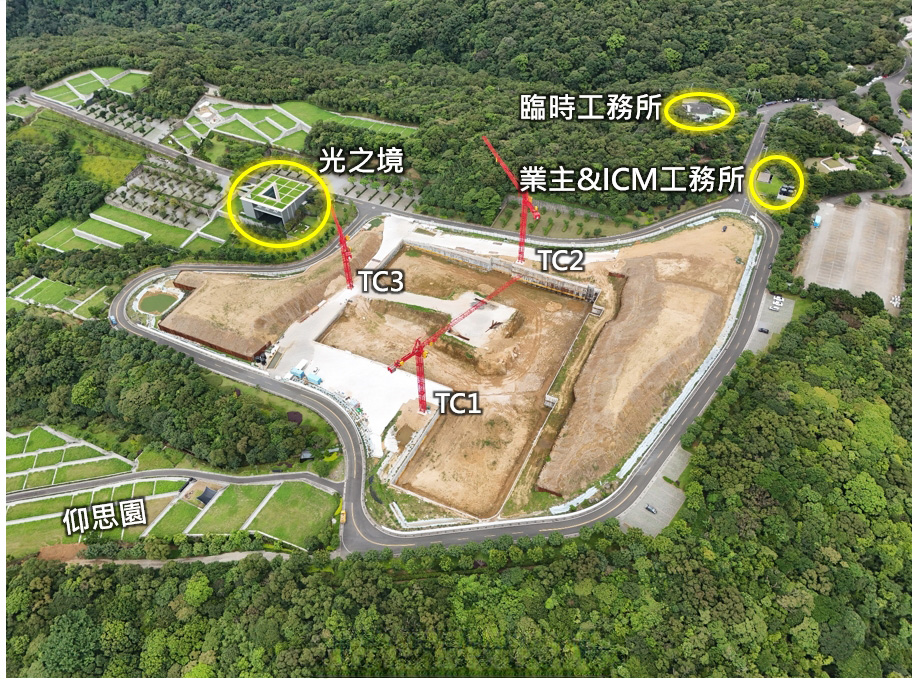

光之殿堂空拍圖示(基地.工務所.光之境位置標示)

2024年5月

塔吊基礎鋼筋綁紮與塔節連接底座安裝

2024年5月

塔吊基樁完成後基礎座開挖
